全市市政工地质量安全文明施工督查工作通报(2026年第2期)
- 索 引 号: 010884970/2026-08293
- 发文机构: 武汉市住房和城市更新局
- 发文字号: 无
- 主题分类: 城乡建设(含住房)
- 成文日期: 2026-04-30
- 发布日期: 2026-04-30
- 有 效 性: 有效
为切实推动全市市政工程安全生产治本攻坚三年行动,压紧压实企业主体责任,我局3-4月份开展了全市市政工程质量安全文明施工专项督查检查。现将2026年第2期武汉市市政工地质量安全文明施工较好工地和较差工地公布如下。
较好工地
PART.01
江汉十桥及两岸接线工程第一、三合同段
建设单位:湖北交投江汉十桥建设管理有限公司
施工单位:中交第二航务工程局有限公司、湖北交投建设集团有限公司
监理单位:武汉鸿诚工程咨询管理有限责任公司

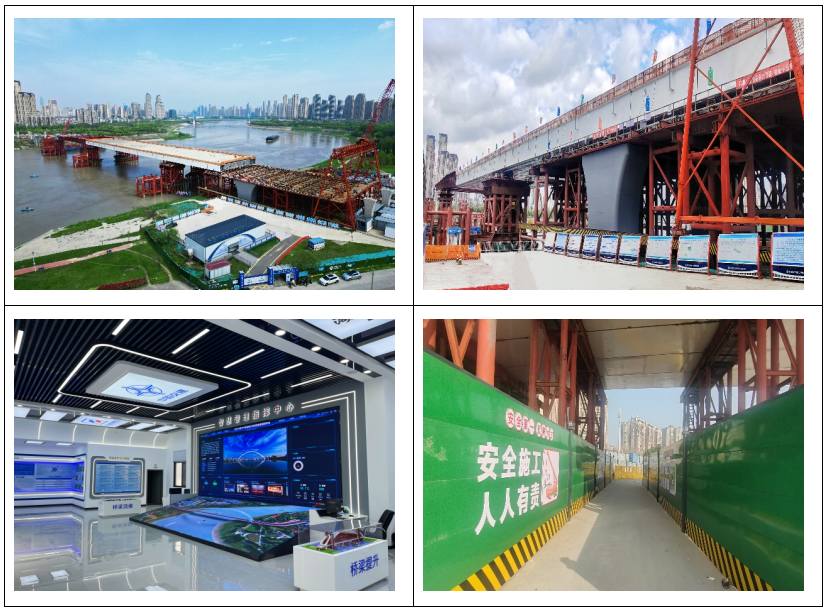

较好做法:项目主桥为湖北首座380米一跨过江简支钢箱提篮拱桥,采用“先梁后拱”创新工艺;构筑稳固支撑矩阵,配套平整规整、承载顶推作业平台及导梁,临边防护规范、布设规整有序、防护严密无缝、制式统一;搭建智慧工地,以BIM模型管控钢箱梁顶推关键工序,兼顾创新、安全与绿色施工,打造标准化文明现场。

PART.02
轨道交通新港线一期工程第四标段(铁铺岭车辆段)施工总承包项目
建设单位:武汉地铁集团有限公司
施工单位:中铁十一局集团有限公司
监理单位:铁四院(湖北)工程监理咨询有限公司

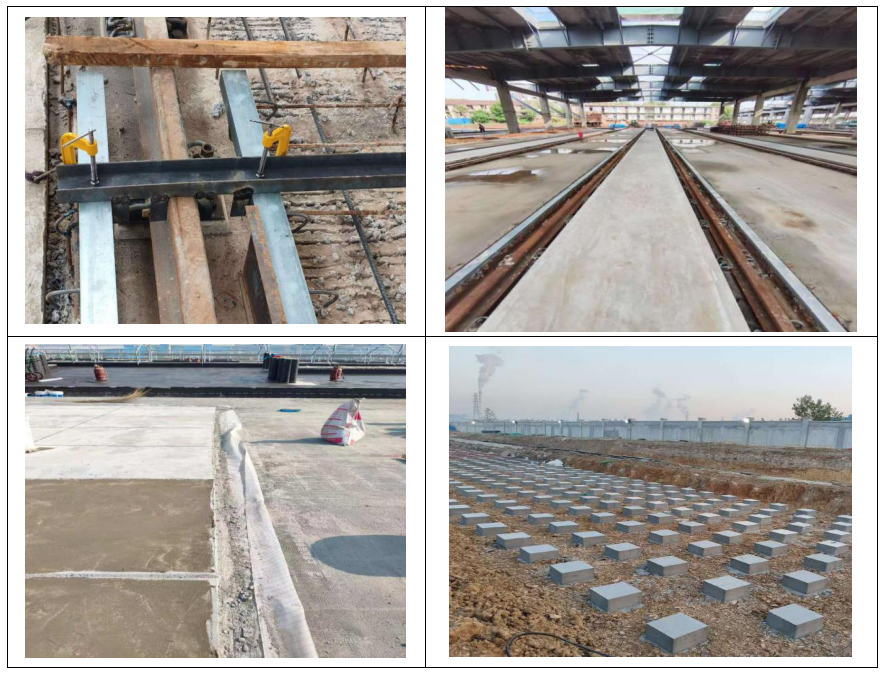

较好做法:整体道床轨侧壁角钢,采用自研模、夹具,防止焊接高温导致角钢变形,整体线型平顺;屋面防水保护层压入镀锌钢丝网片,厚度由2cm提升为2.5cm,提高了防水保护层耐久性及抗冻性;cfg粉煤灰碎石桩桩帽采用定型清水木模板,涂刷高质量脱模剂,外观质量效果好。

PART.03
江岸区建设世界一流城市电网土建工程(安居路电力通道土建工程一期)
建设单位:武汉市江岸区建设项目管理中心
联合体单位:中交第二航务工程局有限公司、中国市政工程中南设计研究总院有限公司
监理单位:湖北建丰工程监理有限公司
较好做法:项目严格落实武汉市安全文明施工“七个百分百”管控标准,全面落实施工现场精细化管理,设置安全宣传栏、班前讲评台,张贴安全警示标识;落实智慧工地要求,建成实名制通道、噪音扬尘监测系统、全覆盖视频监控,实现施工全流程安全、文明、质量可控。

PART.04

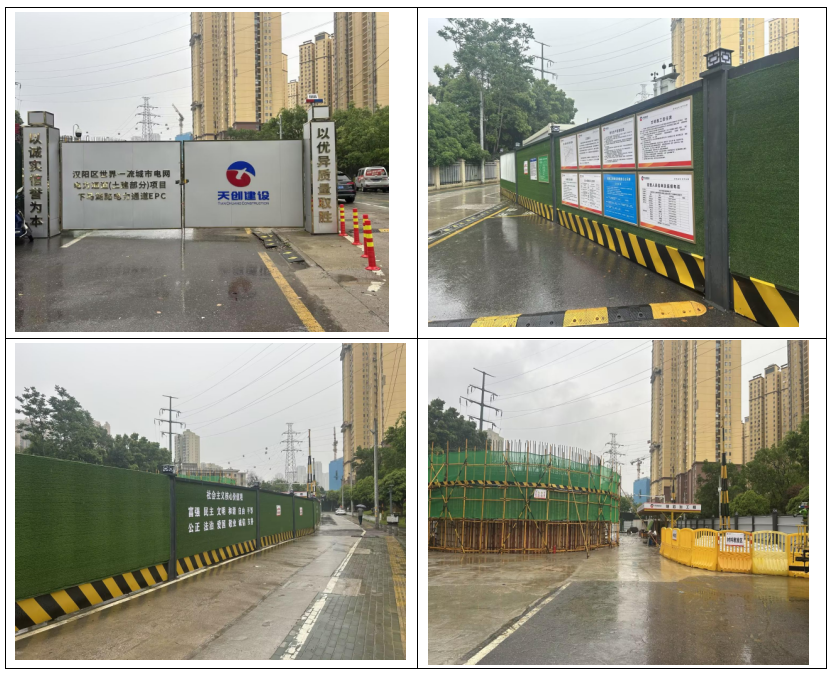

汉阳区世界一流城市电网电力通道(土建部分)项目下马湖路电力通道EPC
建设单位:武汉市建元建设工程项目管理有限公司
施工单位:武汉天创建设集团有限公司
监理单位:武汉承远设计咨询集团有限公司
较好做法:现场严格推行标准化施工,大门整洁美观,整体形象规范统一;围挡采用草皮包封并规范张贴“七牌一图”。场内平面布置合理,道路干净整洁,材料分区有序堆放;脚手架搭设规范,各类标识齐全清晰。

PART.05
轨道交通12号线汉口火车站土建预埋工程
建设单位:武汉轨道交通十二号线建设运营有限公司
施工单位:中铁三局集团有限公司
监理单位:北京东方华太建设监理有限公司
较好做法:施工现场设置标准大门及围挡,实行全封闭式管理;同步设置安全讲评台与实名制管理系统;现场临边采用定制化护栏,防护效果好;物料管理设置隔离分区分类、堆放整齐;砌体工程施工规范,灰缝饱满、墙面平整;现场土方分层规整、台阶有序,裸土全覆盖。

较差工地
PART 01
唐家墩老旧小区基础设施提升工程在建工地
建设单位:武汉金融街集团有限公司
施工单位:武汉市江汉市政建设有限责任公司
监理单位:中基华工程管理集团有限公司

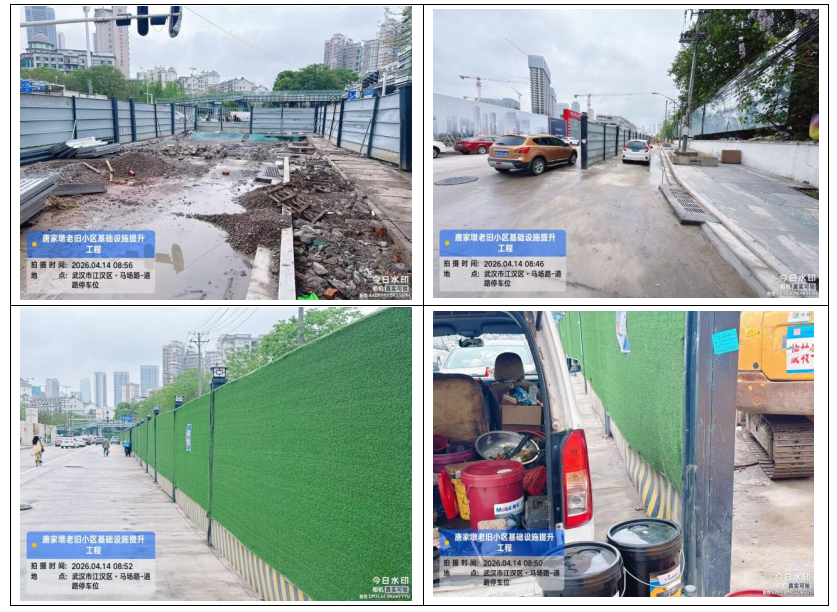

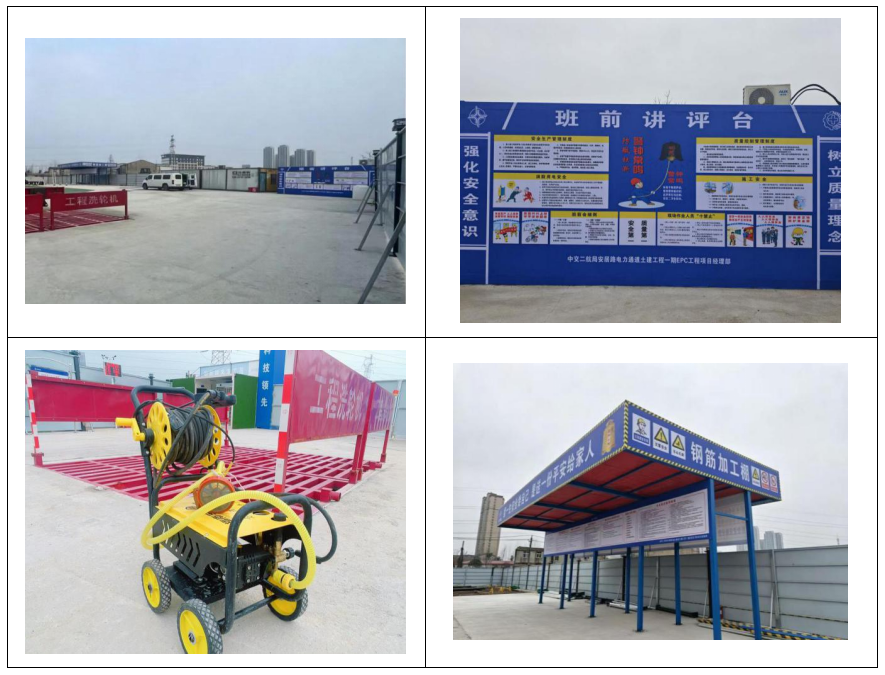

存在问题:未落实城市精细化管理要求,施工围挡未完全封闭,围挡草皮破损,围挡挡泥板脏污、变形,围挡照明灯缺失,未安装围挡压条,部分施工围挡未刷黄黑警示漆;场内砂石覆盖不全,无冲洗设备(高压水枪),无扬尘在线监测设备,未设置公益广告。

PART 02
军山新城北环线项目设计施工总承包EPC
建设单位:武汉军山新城基础投资建设有限公司
施工单位:武汉市市政建设集团有限公司
监理单位:武汉飞虹工程管理咨询有限公司

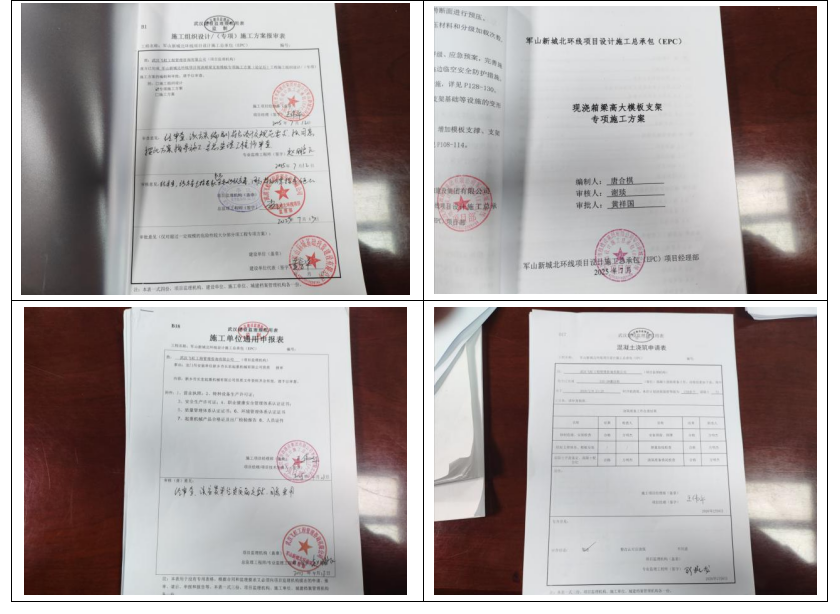

存在问题:现浇箱梁支架模板专项施工方案未加盖施工单位公章;监理危大工程(深基坑工程)巡视记录未及时更新;未提供履带起重机(型号XGC85)进场自检记录;Z35-2#灌注桩混凝土浇筑申请表施工及监理单位未盖章,Z35-2#灌注桩混凝土浇筑基层验收记录中坍落度单位(cm)与数据不符。

PART 03
轨道交通12号线科普公园站、国博中心南站土建预埋工程(第一标段)
建设单位:武汉轨道交通十二号线建设运营有限公司
施工单位:上海隧道工程有限公司
监理单位:北京中铁诚业工程建设监理有限公司

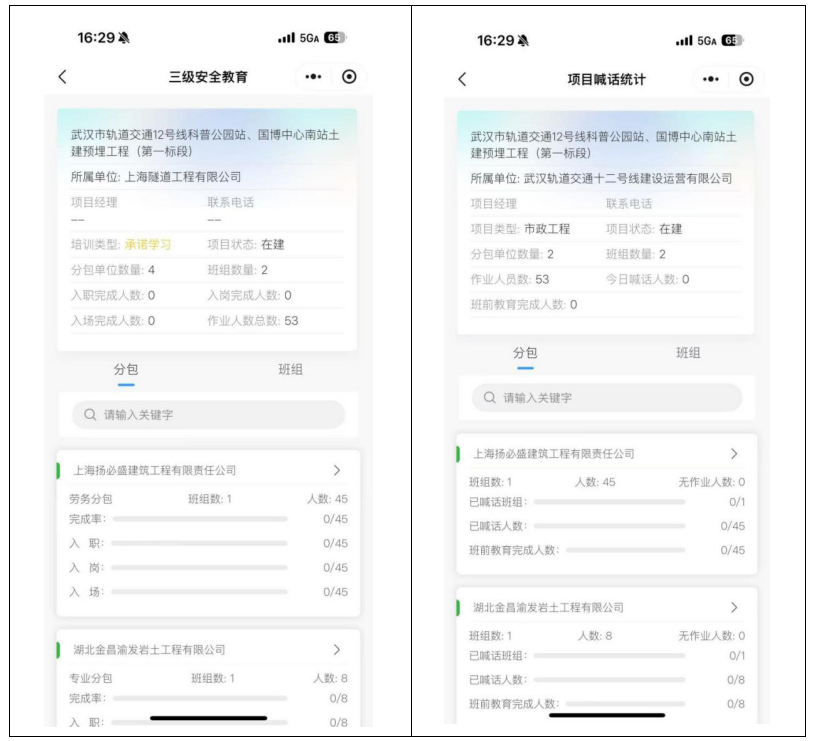

存在问题:未开展全市市政工程分包安全生产管理专项整治工作;项目经理、安管人员实名制考勤率不满足要求;未落实建安营教育培训、班前喊话工作。

PART 04
轨道交通3号线二期工程通信系统设备采购、安装、集成服务项目
建设单位:武汉地铁集团有限公司
施工单位:烽火通信科技股份有限公司
监理单位:铁四院(湖北)工程监理咨询有限公司
存在问题:安全生产管理制度中缺少“内部隐患举报奖励制度”、“安全风险分级管控”、“隐患排查治理”等关键制度;安全教育培训未按照“入职、入岗、入场”三级安全教育进行,人员教育时长不符合要求;监理规划未履行公司审核程序。

PART 05
武汉市轨道交通12号线(武昌段)工程第一、三~七标段土建工程(第四标段)-十五中站
建设单位:武汉地铁集团有限公司
施工单位:中铁四局集团有限公司
监理单位:中铁华铁工程设计集团有限公司

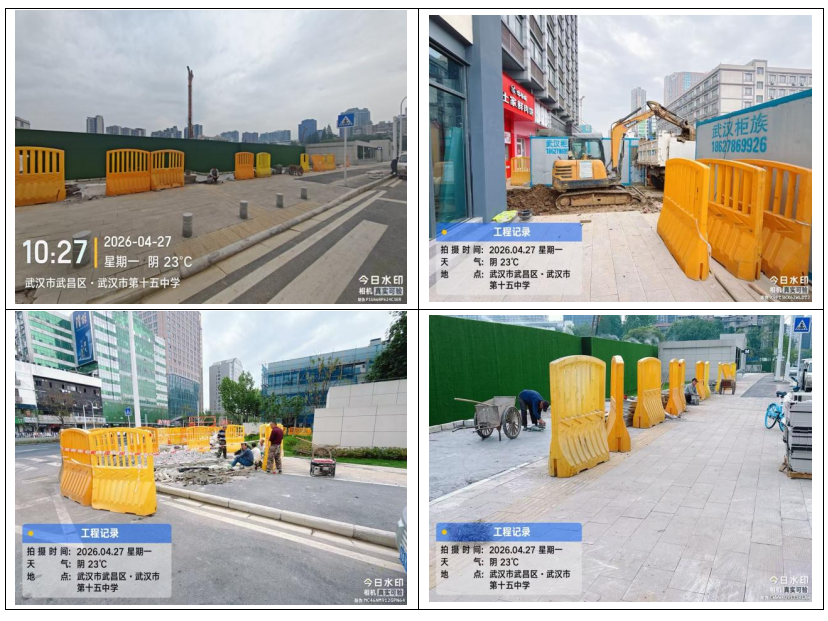

存在问题:现场管理混乱,安全防护严重不到位。施工围挡、水马随意堆放,部分区域未封闭,无有效隔离与警示标识,工人未佩戴安全帽,在路边随意坐卧聚集,安全意识薄弱。物料、建筑垃圾乱堆乱放,路面开挖后未及时清理,作业时扬尘污染严重,无任何降尘措施,现场脏乱差,严重影响周边市容与通行安全。
