全市市政工地质量安全文明施工督查工作通报(2025年第8期)
- 索 引 号: 010884970/2025-22798
- 发文机构: 武汉市住房和城市更新局
- 发文字号: 无
- 主题分类: 城乡建设(含住房)
- 成文日期: 2025-09-01
- 发布日期: 2025-09-01
- 有 效 性: 有效
为切实推动全市市政工程安全生产治本攻坚三年行动,压紧压实企业主体责任,我局8月份开展了全市市政工程质量安全文明施工专项督查检查。现将2025年第8期武汉市市政工地质量安全文明施工较好工地和较差工地公布如下。
较好工地
PART.01
轨道交通12号线(武昌段)工程(风、水、电)施工1标段
建设单位:武汉市地铁集团有限公司
施工单位:中建三局集团有限公司
监理单位:北京铁城工程咨询有限公司

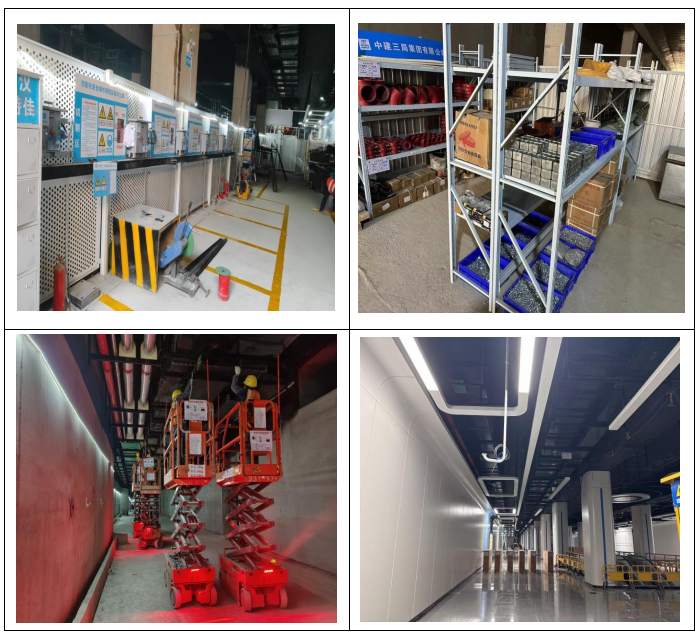

较好做法:轨道工程风水电施工按照标准化要求设置加工库房,材料货架分类摆放;项目利用BIM对综合管线、关键设备用房进行三维建模,提前消除管道碰撞缺项等设计问题;编制《12号线风水电施工材料/设备质量控制手册》,制作标准化施工三维培训视频和“口袋书”形式标准化手册,方便现场人员学习掌握。
PART.02
古田一路北段(长云路-金银湖南街)项目
建设单位:湖北交投古一北建设管理有限责任公司
施工单位:武汉市汉阳市政建设集团有限公司
监理单位:广东天衡工程建设咨询管理有限公司
较好做法:全面健全安全文明施工管理机制,安装智能化门禁系统,采用标准化围挡、安装喷淋系统,实行全封闭式施工,配备扬尘噪声监测设备;主出入口处设置洗车槽,材料分类堆放;推广动火作业“1211”工作法,从“一申报、二到场、一交底、一监护”四个环节对动火作业进行全流程管控,边护栏焊接创新使用移动式接火斗。
PART.03
轨道交通12号线(武昌段)工程(风、水、电)施工3标段
建设单位:武汉地铁集团有限公司
施工单位:中铁武汉电气化局集团有限公司
监理单位:北京铁诚工程咨询有限公司

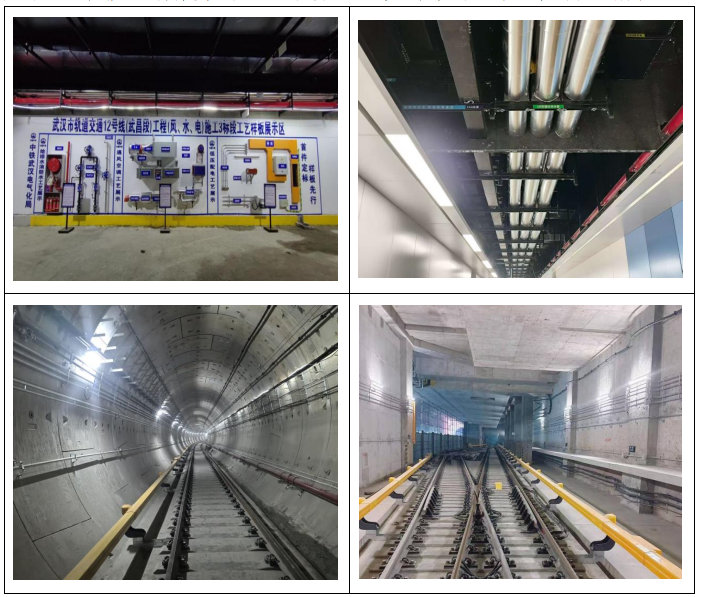

较好做法:项目坚持“首件定标,样板先行”方针,采用BIM技术优化管线,激光定位确保支架安装拼缝严密;及时张贴各专业管线安装位置标识,管线排布整齐美观;区间管线安装前,根据设计照明回路数,定制离墙安装的多联抱箍支架,保证管线安装牢固可靠,有效改善区间潮湿环境导致管线生锈腐蚀情况。
PART.04

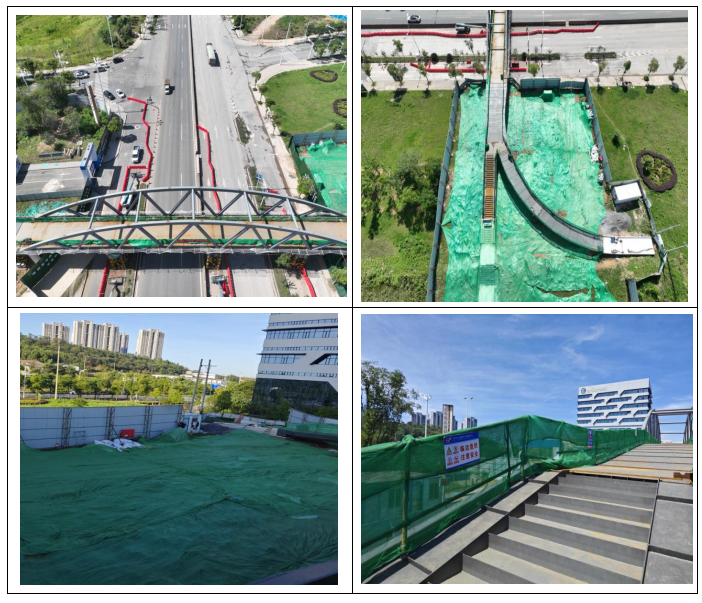

江夏之星人行天桥工程
建设单位:武汉市江夏城投集团有限公司
施工单位:武汉市江夏路桥工程有限公司
监理单位:湖北武祺工程项目管理有限公司
较好做法:项目建立健全安全文明施工管理机制,设置警示标识、围挡喷淋、扬尘监测设备,定时喷淋降尘,裸土全覆盖,道路全硬化,临边防护整齐划一,围挡设置标准、亮化美观,出入口设置标准工地大门,设置冲洗设备,定期组织消防应急演练,设置防暑降温休息室,配备各类防暑物资。
PART.05
义北路(狮子山西街-野芷湖南路)道路工程
建设单位:武汉市洪建项目管理有限公司
施工单位:湖北和翔建设工程有限公司
监理单位:北京中协成工程管理有限公司

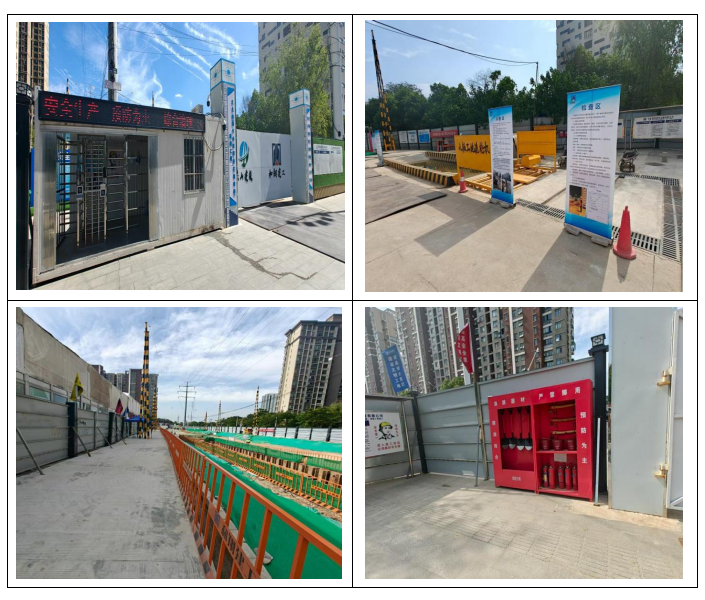

较好做法:项目严格落实文明施工“七个百分百”标准,施工现场实行封闭管理,设置工地大门、实名制闸机通道;出入口设置车辆自动冲洗设施,安装扬尘噪声监测系统、围挡降尘喷淋系统;场内道路采取硬化措施,干净整洁。
PART.06

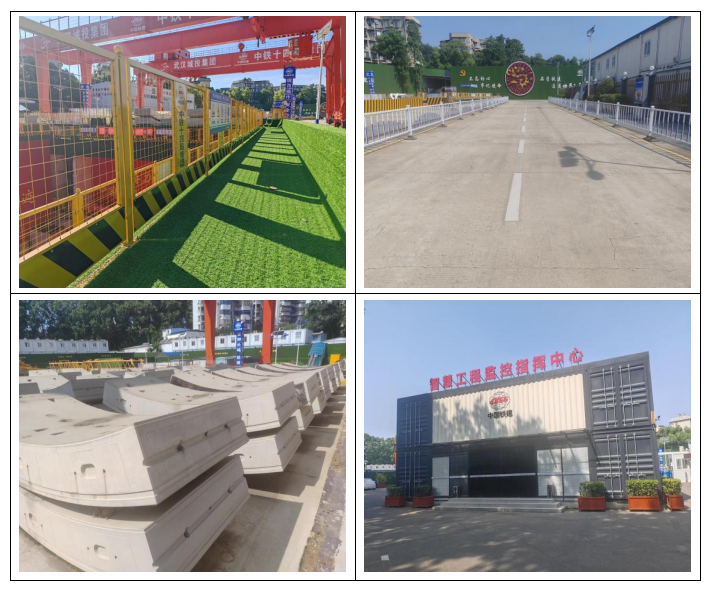

两湖隧道(东湖段)主体及附属配套工程施工1标段
建设单位:武汉市城市建设投资开发集团有限公司
施工单位:中铁十四局集团有限公司
监理单位:上海建通工程建设有限公司、武汉市政工程设计研究院有限责任公司联合体

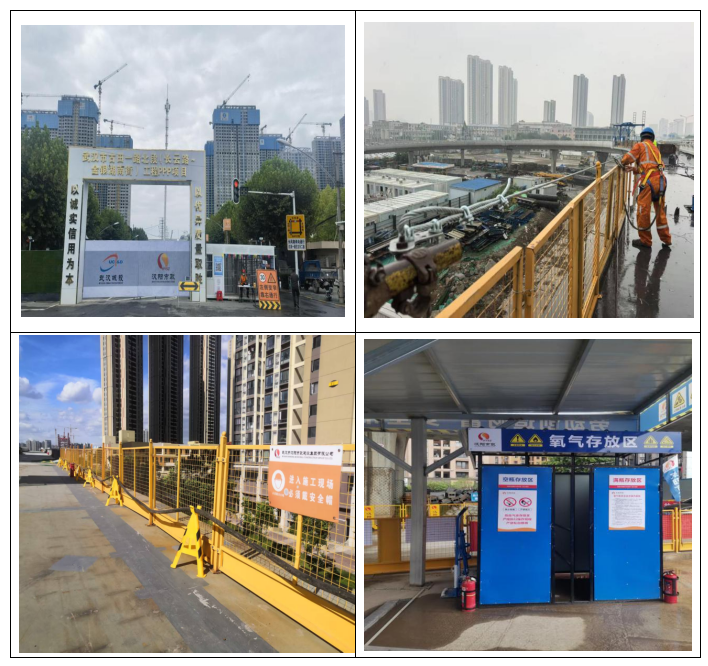

较好做法:项目严格落实文明施工七个百分百标准,实行全封闭管理,设置标准化工地大门、实名制闸机通道,场内道路全面硬化,人车分流,场内材料分类分区码放整齐,安全防护措施标准齐全,现场设置智能监控中心,施工全过程可视化管控,配备智能喷淋、扬尘监控设备,扬尘防治管控有效。
较差工地
PART 01

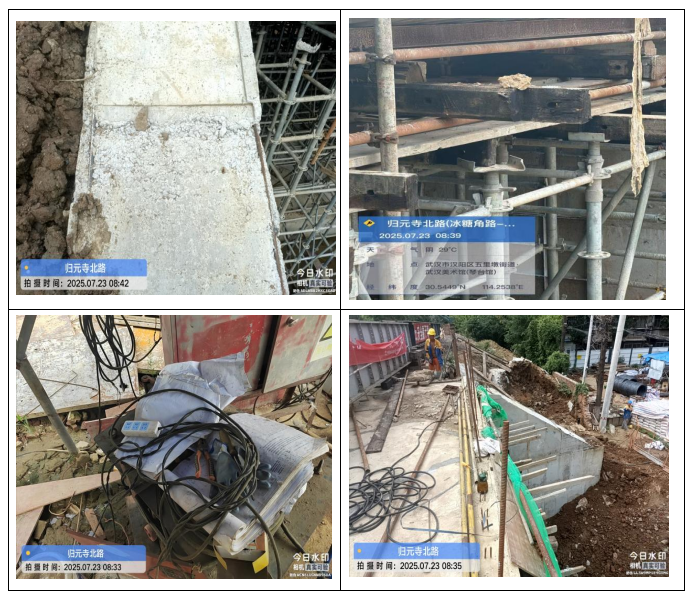

归元寺北路(冰糖角路-杨泗港铁路)道路排水工程
建设单位:武汉市建元建设工程项目管理有限公司
施工单位:中国铁建港航局集团有限公司
监理单位:武汉天龙监理有限责任公司

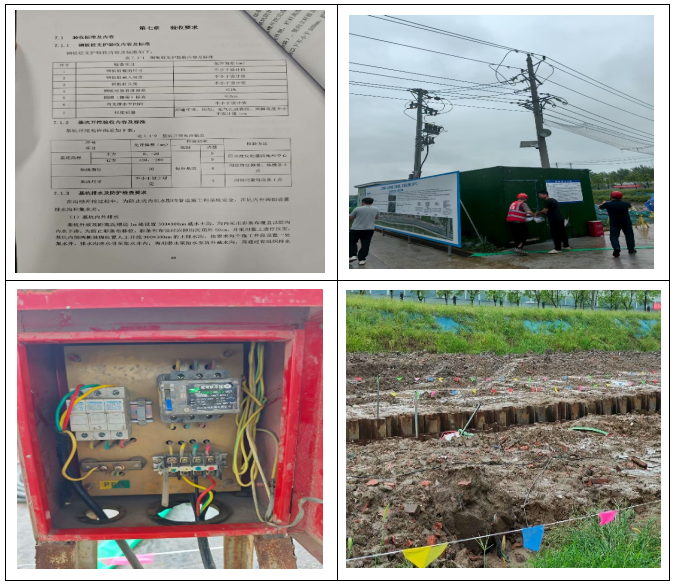

存在问题:未提供分包单位安全生产协议;未提供危大工程(模板安装)监理实施细则及相关技术交底资料;未提供“安全隐患排查日”相关资料;模板支撑脚手架横杆缺失,局部立杆弯曲;配电箱用电回路保护接地缺失,存在一闸多机;箱涵顶部临边防护缺失;吊装机械钢丝绳断丝,U型扣设置不规范;未提供八字墙临时吊装设备吊装方案。
PART 02
东湖鼓架景区东彭路(区界-建强路工程)
建设单位:武汉市土地整理储备中心
施工单位:武汉市市政建设集团有限公司
监理单位:武汉鸿诚工程咨询管理有限责任公司

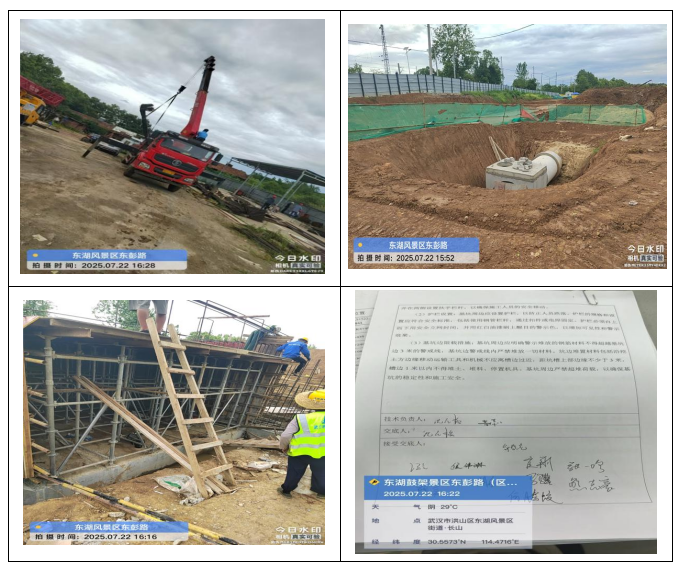

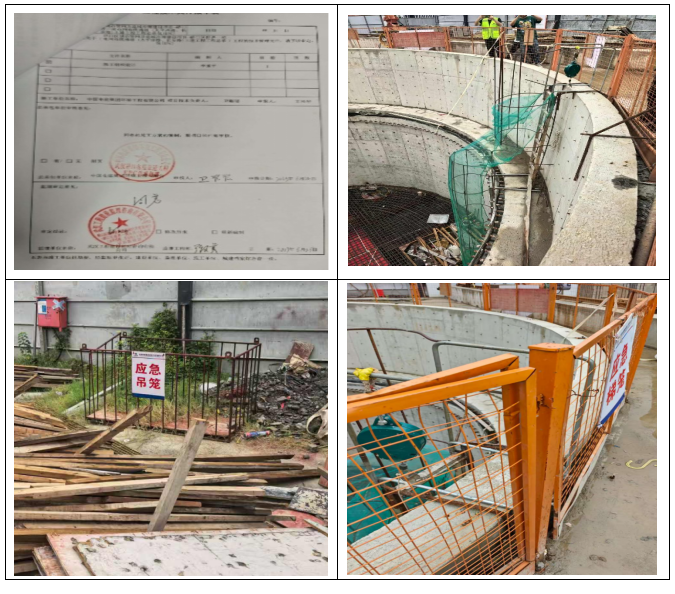

存在问题:项目经理及安全员实名制打卡出勤不足;未编制危大工程(雨水箱涵模板施工)监理细则;危大工程模板验收无总监理工程师签字;危大工程(基坑开挖、箱涵模板)安全技术交底不规范;现场汽车吊吊装钢筋无信号司索工,钢板桩吊装钢丝绳存在断丝;现场使用自制木梯;井室基坑临边防护不连续。
PART 03

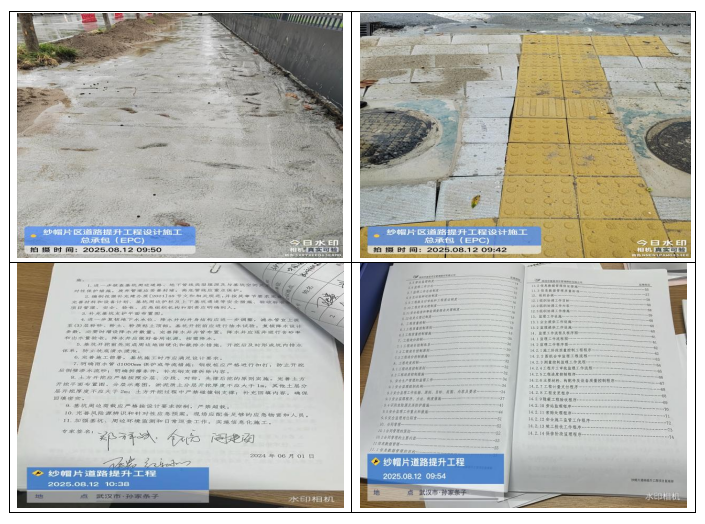

纱帽片区道路提升工程设计施工总承包(EPC)
建设单位:武汉车都建设开发有限公司
施工单位:中国建筑第八工程局有限公司
监理单位:深圳市建星项目管理顾问有限公司
存在问题:路面破除施工技术三级交底不规范;基坑支护与土方开挖专项施工方案未根据专家论证意见完善;超危大分部分项工程(管道清淤、基坑支护与土方开挖)未纳入到监理规划、监理实施细则。
PART 04
城市管网及流域治理建设项目-硚口区世界一流电网电缆通道(太平洋路、长安路)土建工程项目
建设单位:武汉市汉江湾建设发展有限公司
施工单位:中国电建集团环境工程有限公司
监理单位:武汉工程建设监理咨询有限公司
存在问题:施工组织设计、基坑危大方案、45T龙门吊安拆专项方案未加盖企业公章,总工未签字审核,未加盖总监理工程师执业印章;龙门吊已经报拆,安拆人员非起重设备安拆特种人员;人员上下梯道不牢固;吊笼采用螺纹钢焊接而成;沉井内水泥块、木枋等杂物未清理干净;沉井侧壁土体变形较大;临边防护不牢固。
PART 05
高新二路(未来三路-区界)工程
建设单位:武汉葛化建设投资发展有限公司
施工单位:中铁大桥局第七工程有限公司
监理单位:中晟宏宇工程咨询有限公司

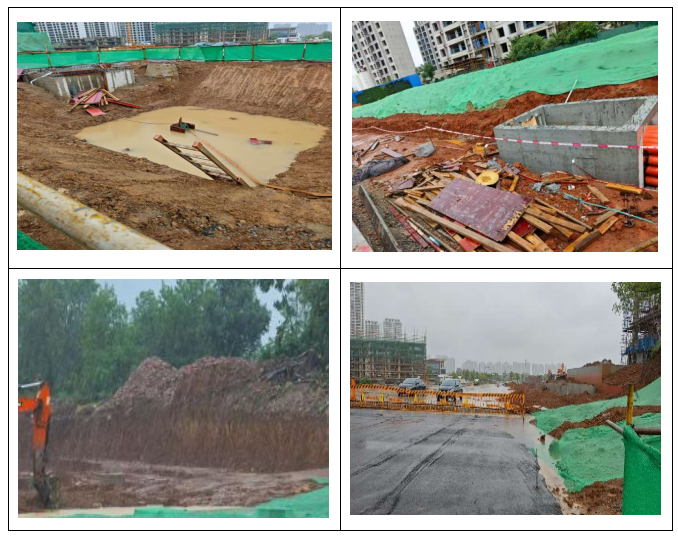

存在问题:边坡开挖未放坡,坡边堆载;基坑积水,上下安全爬梯不符合要求;基坑两侧防护栏杆未按规范设置;工地周边围挡封闭不严密;项目安管人员变更未经过监理单位证照审核。
PART 06
江湾南路(滨河东路-江湾六路)工程总承包(EPC)
建设单位:武汉新控城市建设有限公司
施工单位:武汉誉城千里建工有限公司
监理单位:中鸿亿博集团有限公司
存在问题:基坑支护工程(钢板桩)未进行检查验收,未见经施工单位技术负责人及总监理工程师签字确认的验收记录;三级配电箱PE线未接;外电线路下面设置临建设施;基坑两侧临边防护栏杆未按规范设置;施工日志填写内容简单,安全、技术、质量等内容缺失,无人员签字;总包及监理单位对分包单位资质审查不严。
