全市市政工地质量安全文明施工督查工作通报(2025年第7期)
- 索 引 号: 010884970/2025-21351
- 发文机构: 武汉市住房和城市更新局
- 发文字号: 无
- 主题分类: 城乡建设(含住房)
- 成文日期: 2025-08-01
- 发布日期: 2025-08-01
- 有 效 性: 有效
为切实推动全市市政工程安全生产治本攻坚三年行动,压紧压实企业主体责任,我局7月份开展了全市市政工程质量安全文明施工专项督查检查。现将2025年第7期武汉市市政工地质量安全文明施工较好工地和较差工地公布如下。
较好工地
PART.01

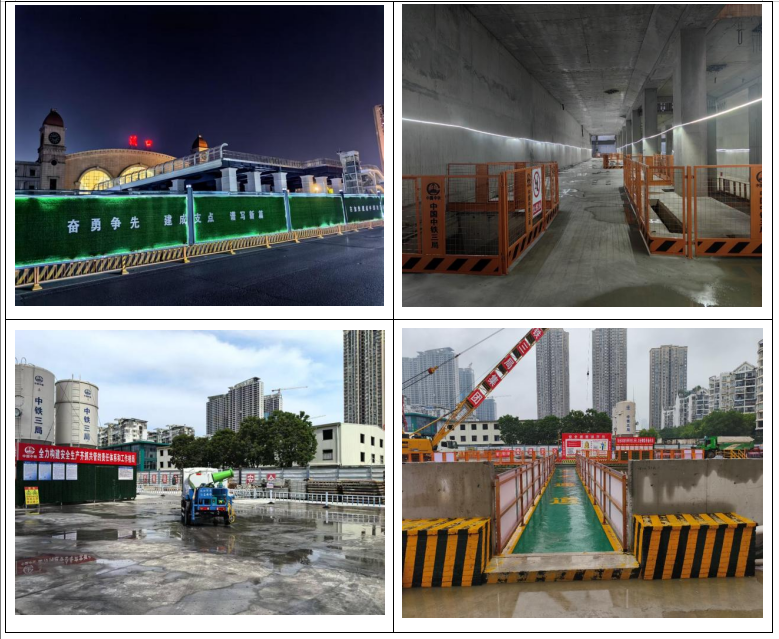

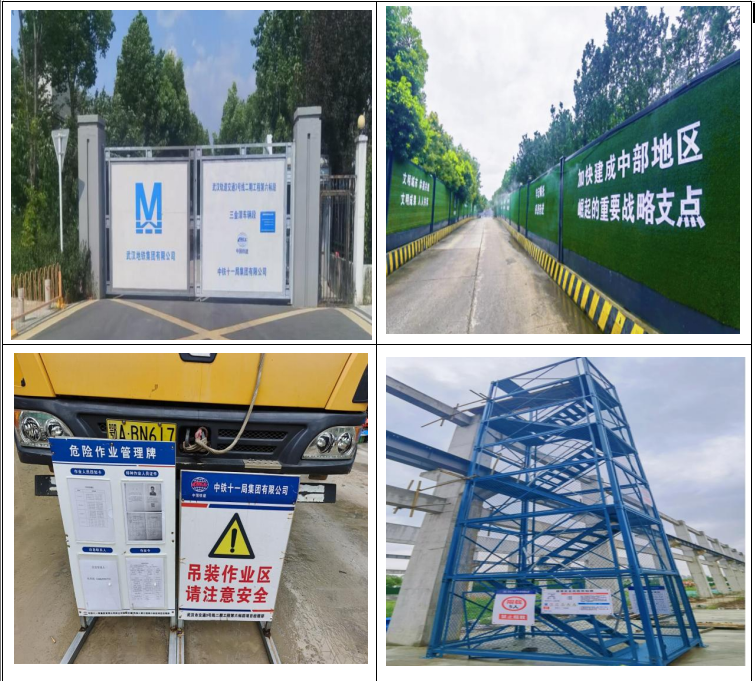

武汉市轨道交通3号线二期工程第六标段施工总承包
建设单位:武汉地铁集团有限公司
施工单位:中铁十一局集团有限公司
监理单位:北京中铁诚业工程建设监理有限公司
较好做法:项目建立健全安全文明施工管理机制,设置智能化门禁系统,配备扬尘噪声监测设备,裸土全覆盖,环形道路全硬化;上下屋面采用定制化梯笼做上下通道,每榀屋面钢梁端头均设置安全绳;特种作业人员证件、吊装令、应急联系人等信息现场公示。
PART.02
武汉市轨道交通12号线汉口火车站土建预埋工程
建设单位:武汉轨道交通十二号线建设运营有限公司
施工单位:中铁三局集团有限公司
监理单位:北京东方华太建设监理有限公司
较好做法:项目严格落实文明施工“七个百分百”标准,围挡设置标准、亮化美观,出入口设置标准工地大门、实名制闸机通道,设置车辆自动冲洗设备,场内道路全部硬化,场地定时清扫洒水降尘,材料分类分区打围堆放,设置自动围挡喷淋、扬尘监测设备,定时喷淋降尘。
PART.03

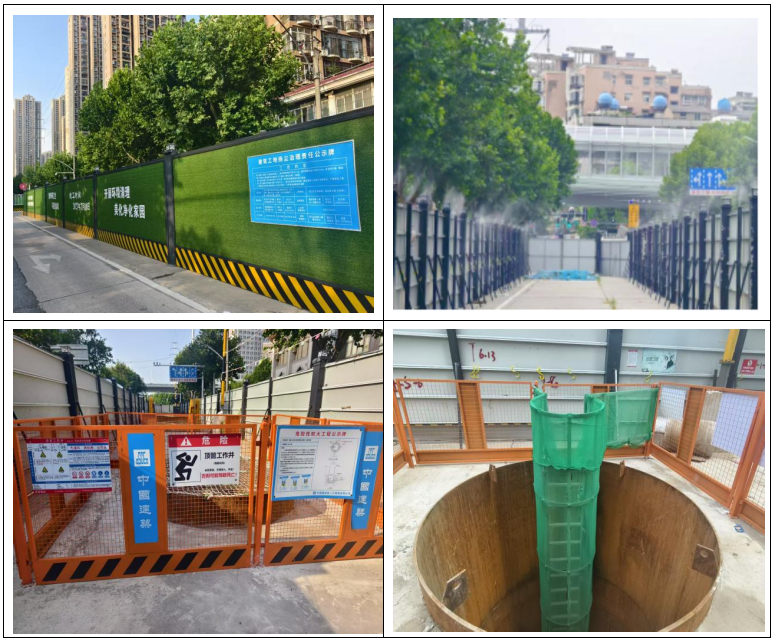

硚口区城市管网及流域治理建设项目-古田四路(解放大道-长风路)综合改造提升工程一标段设计施工总承包
建设单位:武汉市汉江湾建设发展有限公司
施工单位:中国建筑第八工程局
监理单位:南方咨询湖北有限公司较好做法:沉井作业,采用定型化梯笼,增设“竖向防护+水平网格”双重屏障,有效封闭风险敞口;项目严格文明施工落实“七个百分百”标准,做到全场喷淋覆盖、临边防护整齐划一;推行“样板引路”制度与二维码质量追溯体系,以实体样板明确工艺标准,用数字化手段保证施工过程可控。
PART.04
四新片区世界一流城市电网电力通道工程(土建部分)-四新北路(鹦鹉大道-滨江大道、连通港西路-连通港路)、芳草路(芳草五街-三环线)和三环线(芳草路-南太子湖变电站)工程EPC
建设单位:武汉新区建设开发投资有限公司
施工单位:武汉天创建设集团有限公司
监理单位:武汉方正工程建设项目管理有限公司

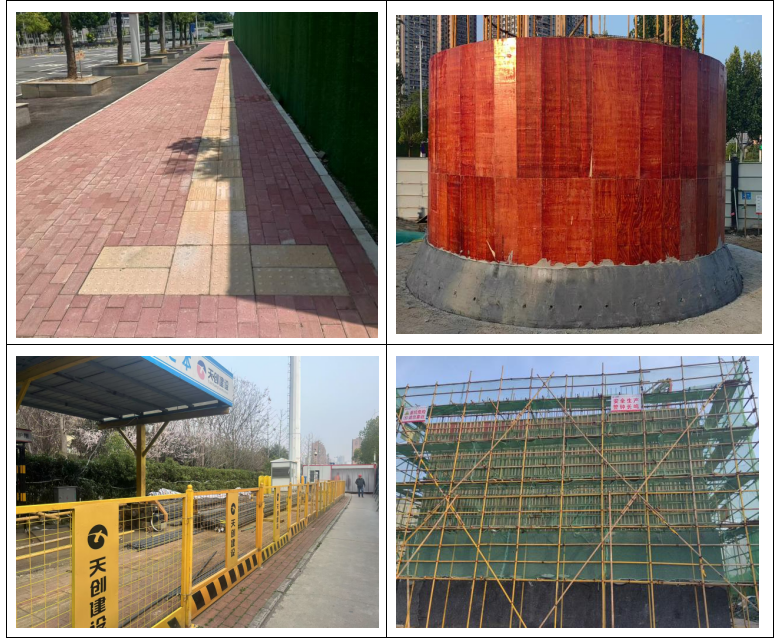

较好做法:项目持续落实质量精细化管理,人行道站石、步砖、缘石对缝,电力井周用大砖铺贴,采用隐形井盖保障盲道连续线性直顺,站石安装使用缝卡、压缝球等模具,缝宽均匀美观,步砖平整坚实;模板拼缝严密平整,外观质量良好。一级配电柜防护棚采用成品制作且进行上锁,外观整洁,电缆线全部架空并采用胶套管保护。
PART.05

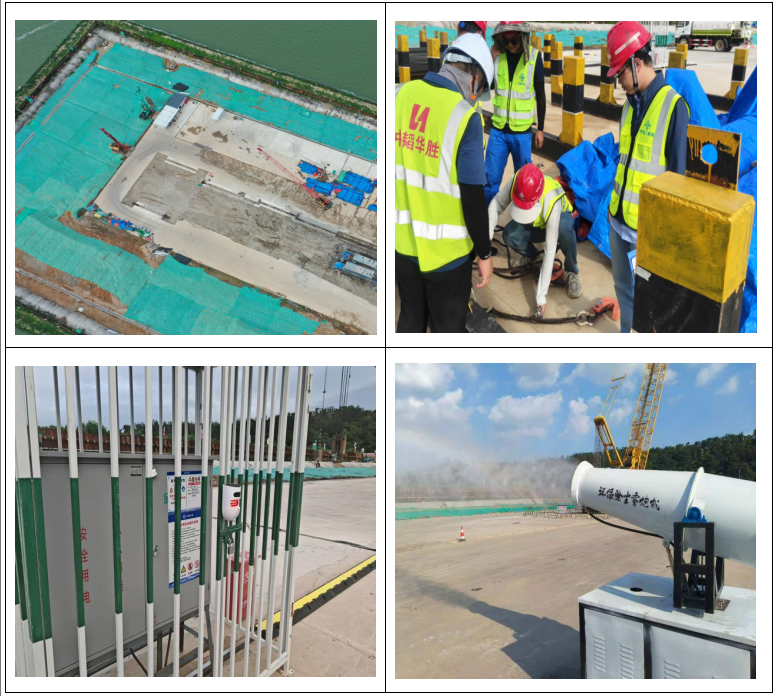

武汉两湖隧道(南湖段)PPP项目三标段
建设单位:武汉桥建集团有限公司/武汉两湖隧道南湖投资发展有限公司
施工单位:中交第二航务工程局有限公司
监理单位:上海市市政工程管理咨询有限公司、中韬华胜工程科技有限公司联合体
较好做法:场地裸土全覆盖,进场道路人车分流,三级配电安装警示装置语音提醒非专业授权人员不得接电操作。项目建设产业工人一体化服务中心,实现工人进场实名制登记、体检、安全教育、劳保用品领取一站式服务。项目部引入专业第三方,定期对吊装设备、吊索具进行专业检查,消除设备安全隐患。
较差工地
PART 01

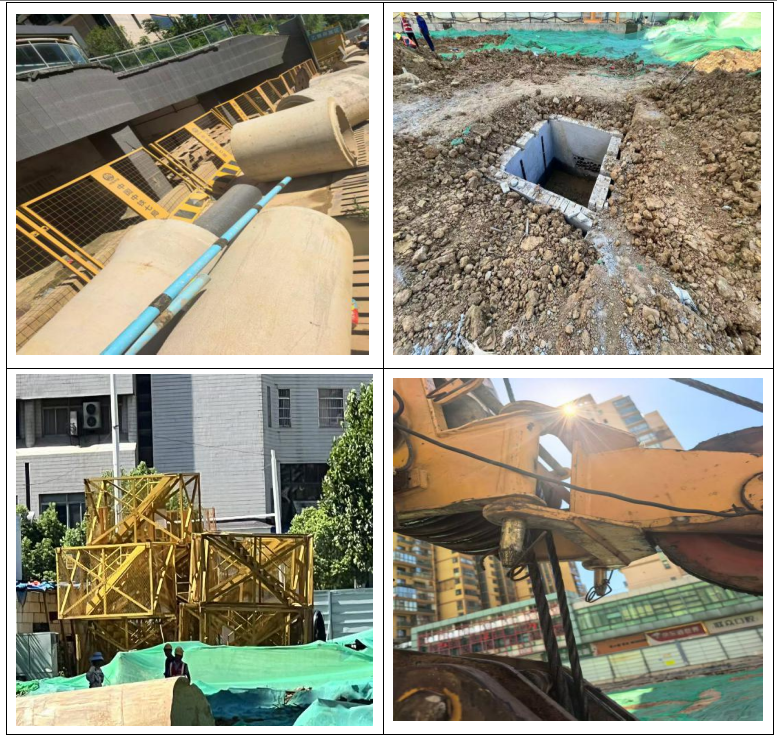

武汉市轨道交通12号线江北段2标2工区
建设单位:武汉市轨道交通十二号线建设运营有限公司
施工单位:中铁七局集团有限公司
监理单位:铁四院(湖北)工程监理咨询有限公司
存在问题:临边防护设置不牢固,泥浆池未设置安全防护;洞口防护不严密,防护钢板未固定,迁改接户井洞口未设置防护;梯笼材料堆放超高,降水井钢管材料堆放位置不当;汽车吊销轴插销使用铁丝替代。
PART 02

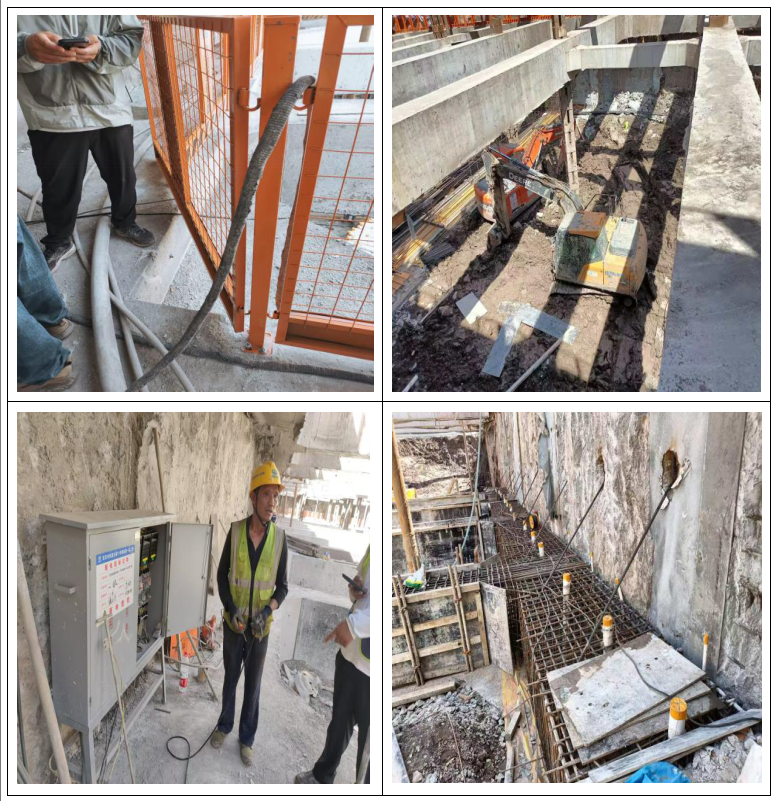

武汉市轨道交通11号线四期工程土建工程(江安路站-梅林站部分)第一标段
建设单位:武汉地铁集团有限公司
施工单位:中铁大桥局集团有限公司
监理单位:北京东方华太建设监理有限公司
存在问题:江国路站主体基坑第4轴第二层南侧临边防护漏角;第四仓第二层挖掘机交叉作业末保持安全距离;第10轴第二层南侧钢筋工人私自接线,且配电箱未接地,未设置灭火器;基坑第一层19-20轴砼腰梁南侧电焊机接线柱无防护罩。
PART 03

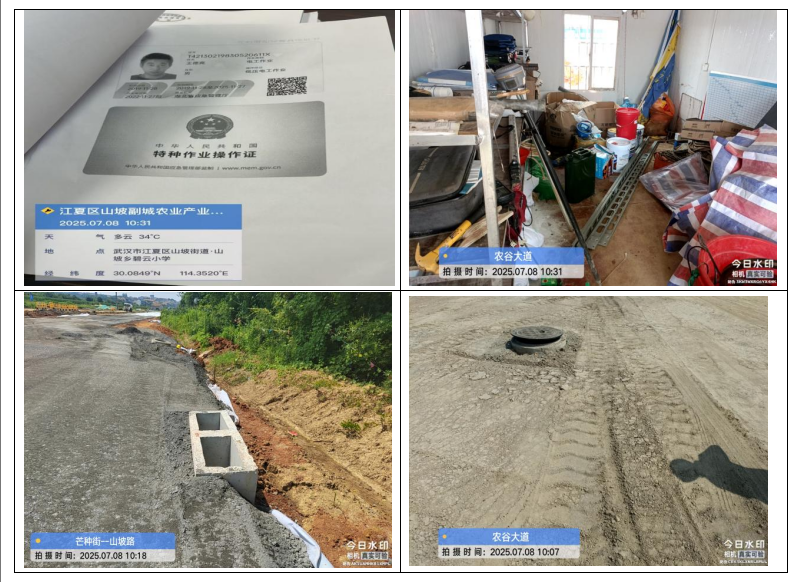

江夏区山坡副城农业产业园基础设施建设工程之农谷大道(芒种街-山坡路)
建设单位:武汉市江夏区人民政府山坡街道办事处
施工单位:太平洋建设集团有限公司
监理单位:武汉飞虹工程管理咨询有限公司
存在问题:基坑开挖与支护危大工程专项施工方案未按照危大工程管理要求进行编制,无关键工序检验及验收要求,无施工安全保证措施;电工王某某未持住建主管部门有效证件;未提供有限空间作业台账,专项方案未明确通风检测设备、应急救援装备使用方法及人员交底记录;仓库油料、易燃物未分类存放。
PART 04

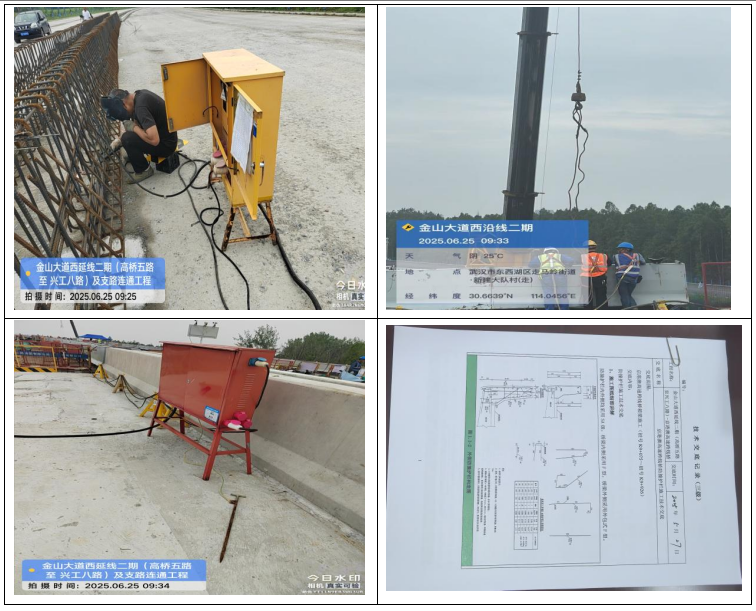

金山大道西延线二期(高桥五路至兴工八路)及支路连通工程
建设单位:武汉市东西湖城市建设投资发展有限公司
施工单位:中建三局第一建设工程有限责任公司
监理单位:南方咨询(湖北)有限公司
存在问题:现场动火作业无动火审批手续,无专职监管人员,未配备灭火器,动火作业人员申全某、申根某未提供特种作业证;5月19日危大工程验收记录,无技术负责人、项目经理签字;现场配电箱接地失效或未接地;未提供5月、6月钢构安装和焊接二级及三级技术交底,防撞护栏技术交底无技术负责人签字。
PART 05
汉口历史风貌区特色街巷建设汇通路项目
建设单位:武汉市江岸区建设项目管理中心
施工单位:中交第二公路工程局有限公司
监理单位:武汉市政建设监理有限公司

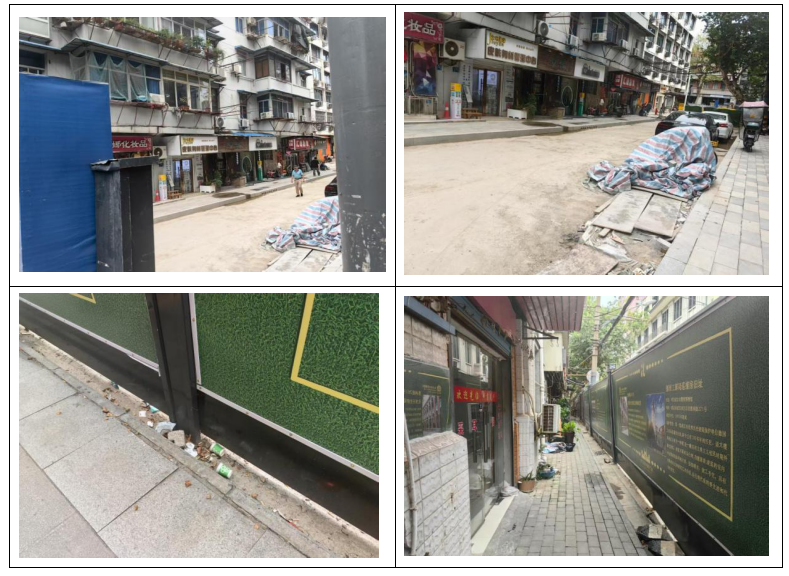

存在问题:项目地处汉口历史风貌区旅游热门点位,项目文明施工不达标,现场围挡封闭不严,存在缺口,部分围挡结构松动、倾斜、晃动存在安全隐患,场内道路及围挡周边未及时清扫,存在生活垃圾;建筑材料随意堆放,影响行人通行,对周边居民、来往行人造成影响,给游客留下不良城市印象。
