全市市政工地质量安全文明施工督查工作通报(2025年第6期)
- 索 引 号: 010884970/2025-19203
- 发文机构: 武汉市住房和城市更新局
- 发文字号: 无
- 主题分类: 城乡建设(含住房)
- 成文日期: 2025-07-02
- 发布日期: 2025-07-02
- 有 效 性: 有效
为切实推动全市市政工程安全生产治本攻坚三年行动,压紧压实企业主体责任,我局6月份开展了全市市政工程质量安全文明施工专项督查检查。现将2025年第6期武汉市市政工地质量安全文明施工较好工地和较差工地公布如下。
较好工地
PART.01
武汉市轨道交通新港线西延线工程土建工程(北洋桥站~二七路站部分)第一标段
建设单位:武汉地铁集团有限公司
施工单位:中建三局集团有限公司
监理单位:铁四院(湖北)工程监理咨询有限公司

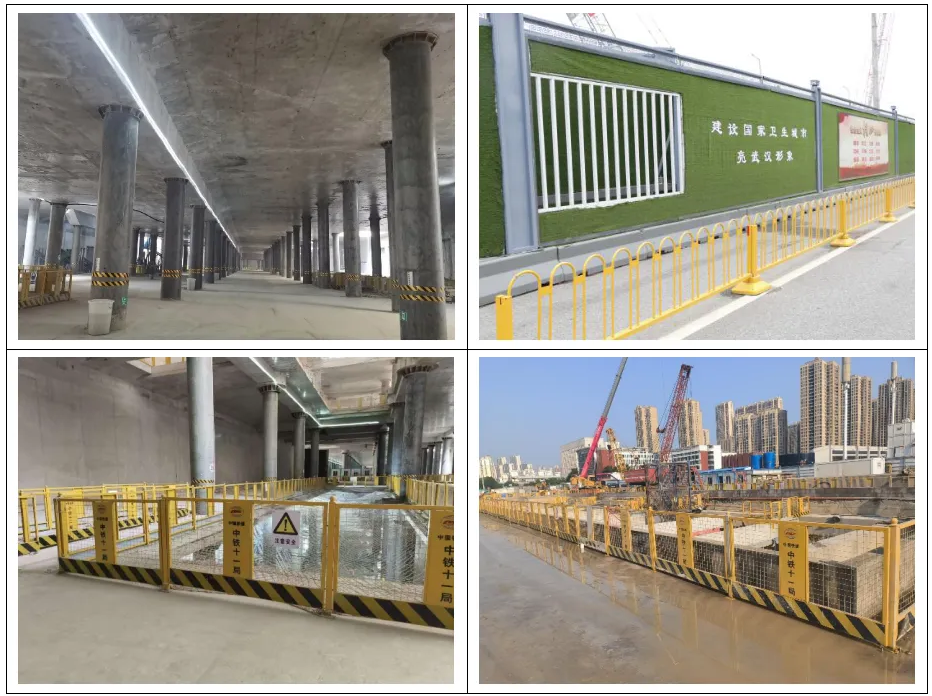

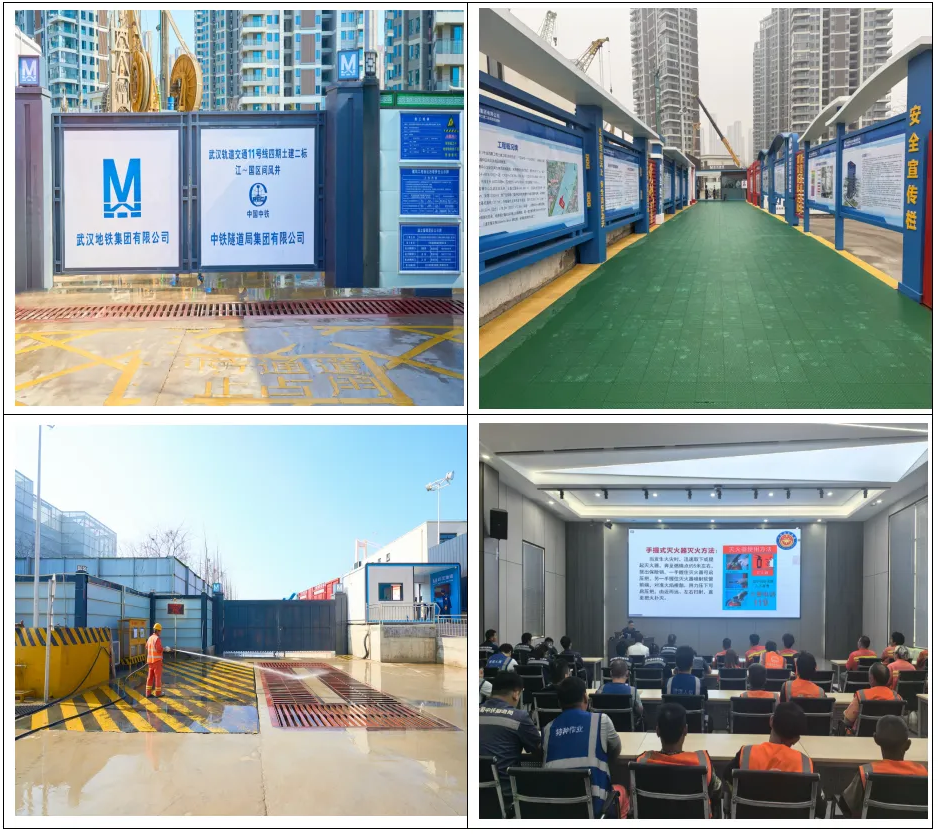

较好做法:项目质量控制到位,区间风井基坑开挖严格落实掏槽检缝制度,28.8米主体结构采用全木模施工,实体结构达到了零渗漏要求。预留钢筋均先涂刷防锈水泥浆后采用定制模板保护的措施;施工缝位置凿毛前带线进行3cm切边处理;定制直角镀锌止水钢板,所有钢板采用四面搭接焊,确保防水质量。项目严格落实文明施工“七个百分百”要求,采用一体化安全管理门禁,设置标准装配式围挡,安装围挡式高压微雾智能喷淋设备,自动喷雾4秒后停止10秒,节能环保;现场道路全硬化,实行人车分流,材料分区码放整齐,场地干净有序;现场全覆盖高清监控摄像,实现智能预警。
PART.02
武汉市轨道交通新港线西延线土建工程(二七路站~汉口火车站部分)第六标段
建设单位:武汉地铁集团有限公司
施工单位:中铁十一局集团有限公司
监理单位:广东重工建设监理有限公司

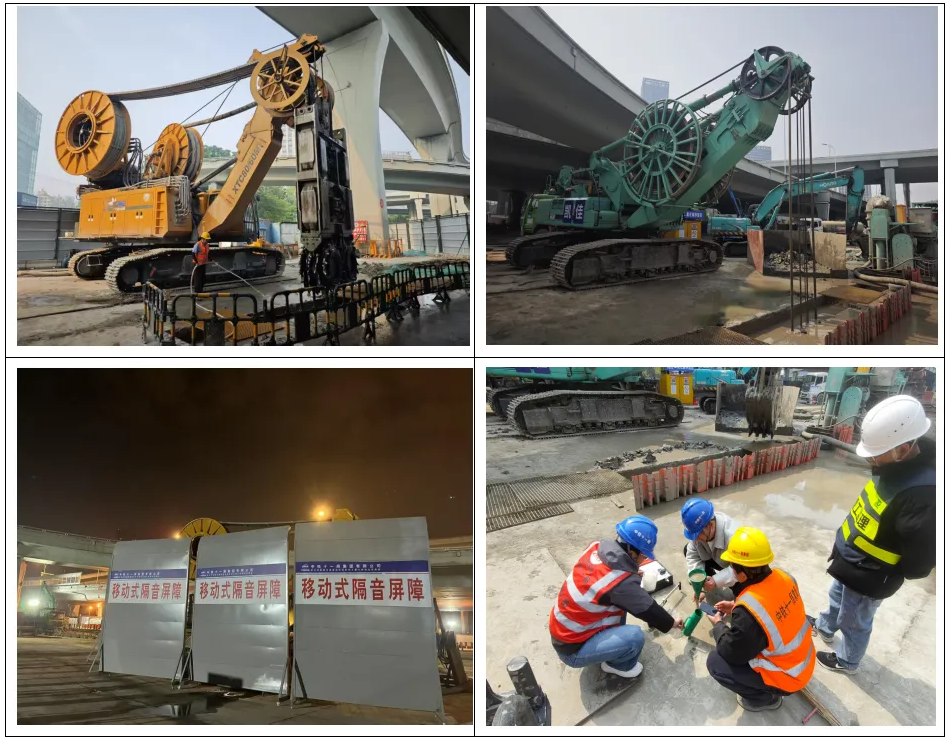

较好做法:项目采取施工设备“私人订制”,成槽机、双轮铣设备微型化改造,解决狭小空间下地下连续墙快速成槽施工难题;采用三维地质雷达扫描提前探明桥墩周边地下障碍物及土层分布,避免成槽偏差;墙幅动态设计调整,根据勘测数据优化槽段划分,减少对桥墩基础的扰动;通过首件验收确定施工标准,泥浆检测、成槽声波检测单幅把控,成槽各道工序落实“三检制”;混凝土浇筑质量控制措施到位,采用高流动性自密实混凝土(SCC),避免因净空不足导致的浇筑不密实;桥梁保护专项把控,在桥墩布置静力水准仪和倾斜仪,监测数据实时反馈。
PART.03
武汉市轨道交通11号线四期工程土建工程(江国路站~国博中心北站部分)第二标段
建设单位:武汉地铁集团有限公司
施工单位:中铁隧道局集团有限公司
监理单位:铁四院(湖北)工程监理咨询有限公司

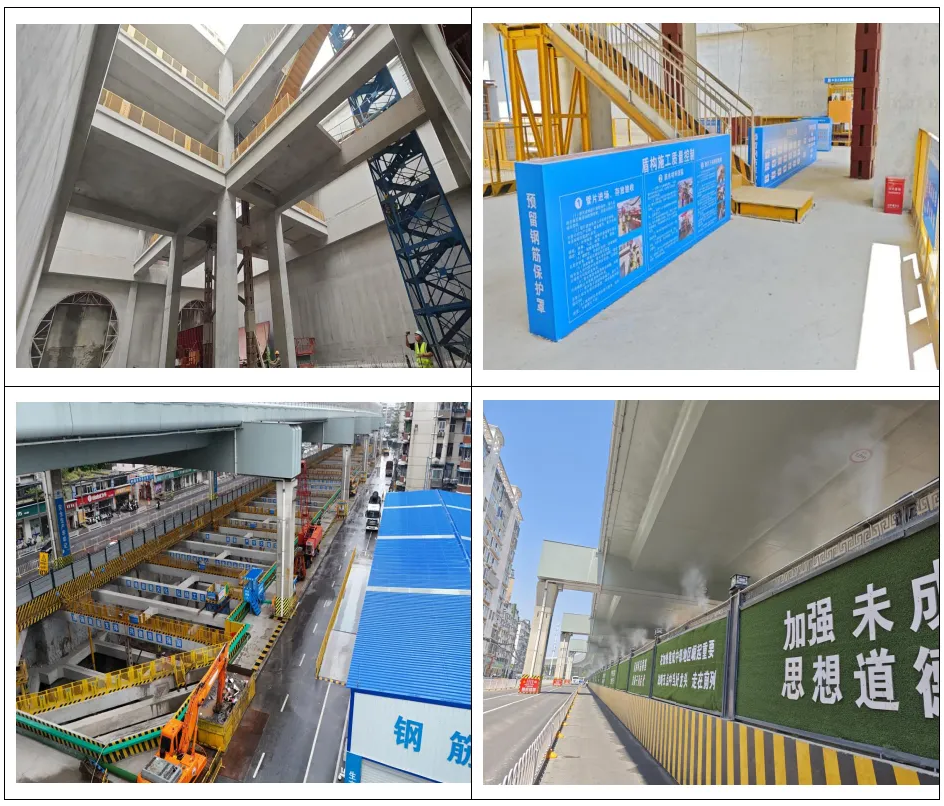

较好做法:项目严格落实文明施工“七个百分百”标准要求,秉持“方便居民、有利生产、维护市容、环境卫生”的原则,严格执行消烟、除尘、降噪作业,积极维护城市面貌与环境质量,实现了施工现场整洁有序、材料堆放井然有序、作业区域工完料清等要求。坚持强化“安全月”宣传与应急演练,邀请武汉文保消防大队和武汉市第五人民医院到项目开展消防培训、演练和夏季防暑健康安全知识讲座及相关急救知识培训,从提高项目全体员工对消防安全和防暑健康的安全意识,为项目建设筑牢安全屏障。
PART.04
一流城市电网建设-江汉区电力通道(土建)工程(二期)
建设单位:武汉市江汉城建工程有限公司
施工单位:中国一冶集团有限公司
监理单位:湖北南方建设管理咨询有限公司、广东天衡工程建设咨询管理有限公司、湖北建丰工程监理有限公司

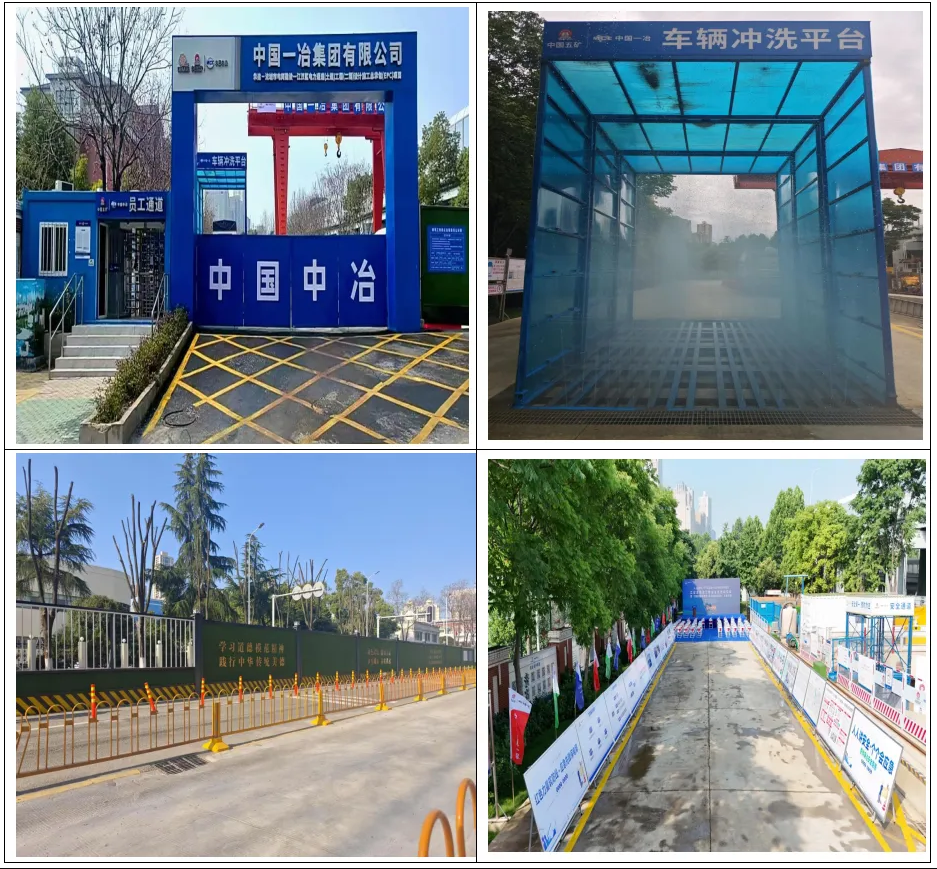

较好做法:项目落实文明施工“七个百分百”管理标准,施工现场设置标准化工地大门与实名制门禁通道,围挡干净整洁,黄黑警示标识、照明灯齐全,场内施工道路全硬化并设置人车分流通道,安装自动冲洗机并严格控制进出车辆冲洗保洁,设置围挡喷淋、雾炮机等降尘设备。
PART.05
武汉市轨道交通12号线(江北段)工程中一路站土建施工
建设单位:武汉轨道交通十二号线建设运营有限公司
施工单位:中铁十一局集团有限公司
监理单位:上海唯智工程项目管理有限公司
较好做法:临边防护设施坚固可靠,防护栏杆整齐划一,安全警示标识醒目清晰,施工围挡规范设置,外观整洁美观,围挡上张贴安全标语、文明施工等宣传画,站内施工场地整洁卫生,各类建筑材料摆放有序,建筑垃圾及时清理,施工现场无杂物堆积,安全通道干净畅通,营造出整洁、有序的施工环境。
较差工地
PART 01
武汉市轨道交通12号线(武昌段)工程第一、三~七标段土建工程(第四标段)
建设单位:武汉地铁集团有限公司
施工单位:中铁四局集团有限公司
监理单位:中铁华铁工程设计集团有限公司
存在问题:何家垅站2号风亭基坑边起重吊装作业,现场未设警示带划分安全隔离区;个别出入口基坑内脚手架底座垫板、斜撑、基坑临边防护缺失;何家垅站局部基坑内上下梯道扶手缺失;个别二级箱、风机、空压机等用电设施未接地,部分配电箱箱门缺失,电工巡检记录缺失,电焊机与开关箱距离超过3米不符合规范要求;何家垅站2号风亭基坑南侧积水较多未及时抽排;土方作业区裸土未覆盖完全;公正路站1号风亭南侧WZ-37#桩、Z4-10#桩处基坑围护桩渗漏水;公正路站基坑开挖施工方案交底中未见交底人签字;何家垅站、公正路站部分基坑监测点均未按方案要求设置标识及保护。
PART 02
项家汊湖北片区市政道路建设项目-星旗路(项家渠路~白水湖街)、公度路(项家渠路~白水湖街)工程总承包(EPC)项目
建设单位:武汉新冶投资建设有限公司
施工单位:武汉一冶建设投资有限公司
监理单位:武汉市政工程设计研究院有限责任公司、南方咨询(湖北)有限公司

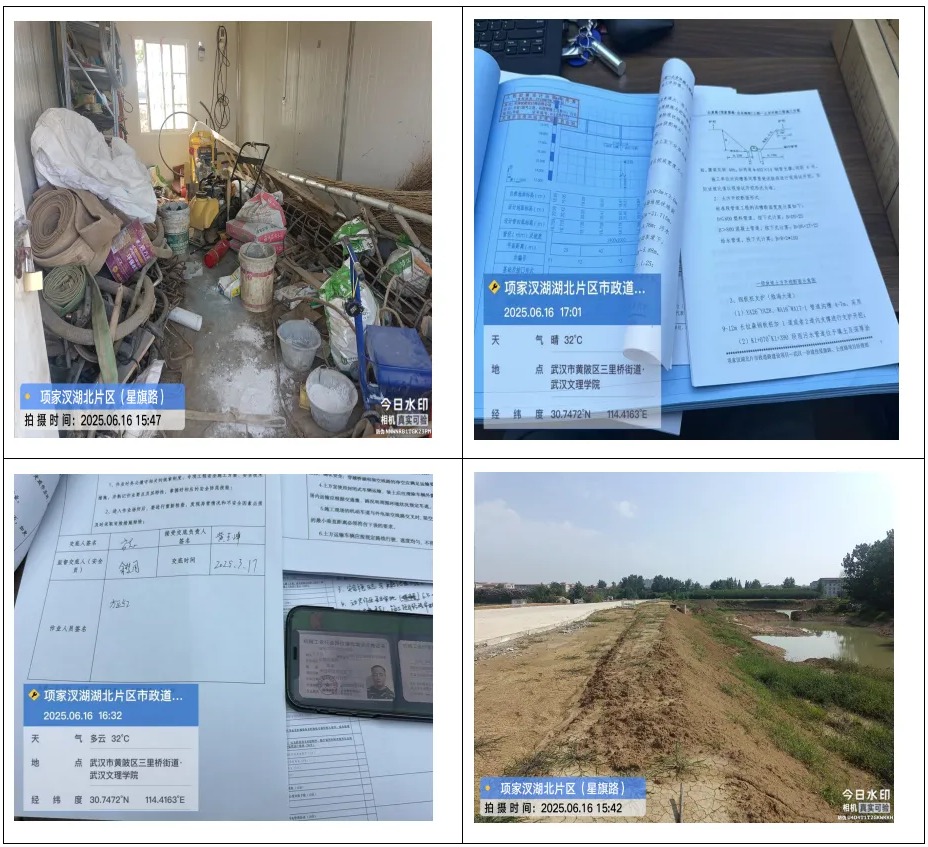

存在问题:项目管理人员未录入实名制平台,未提供关键岗位人员实名制打卡记录;挖掘机工人方某某证件有效期至3月14日,3月17日进行作业安全交底,安全日志与交底内容不一致;仓库用油设备、粉尘、易燃物未分类存放,库房外灭火器喷嘴破损;现场临水无防护、警示措施。
PART 03
薇湖南路(机场路~滨江大道)建设工程
建设单位:武汉车谷城市发展集团有限公司
施工单位:武汉车谷建工有限公司
监理单位:武汉大通工程建设有限公司

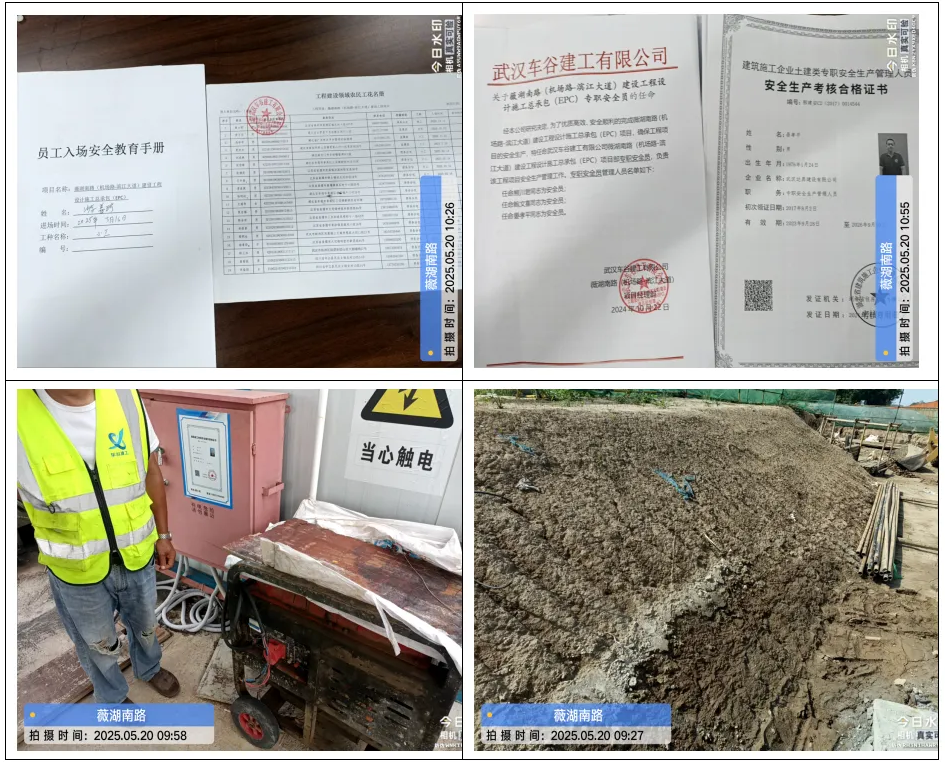

存在问题:工人王某某入场安全教育手册进场时间为2025年2月14日,花名册入场时间为2025年3月16日;总包武汉车谷建工有限公司任命安全员为熊某某、鲍某某、晏某某,其中鲍某某C证所属单位为正太集团有限公司,晏某某C证所属单位是武汉达昇建设有限公司,未提供熊某某实名制打卡记录;现场机械传动皮带无防护措施;现场集水井电缆搭设在安全公共通道金属栏杆上,钢筋棚内发电机与二级配电箱放在一起,无隔离措施;裸土覆盖不完全。
PART 04
海康南路(武昌大道~胜利大道)新建工程(二期)工程
建设单位:江夏区人民政府纸坊街道办事处
施工单位:武汉雅阁市政建设工程有限公司
监理单位:中创金建技术集团有限公司

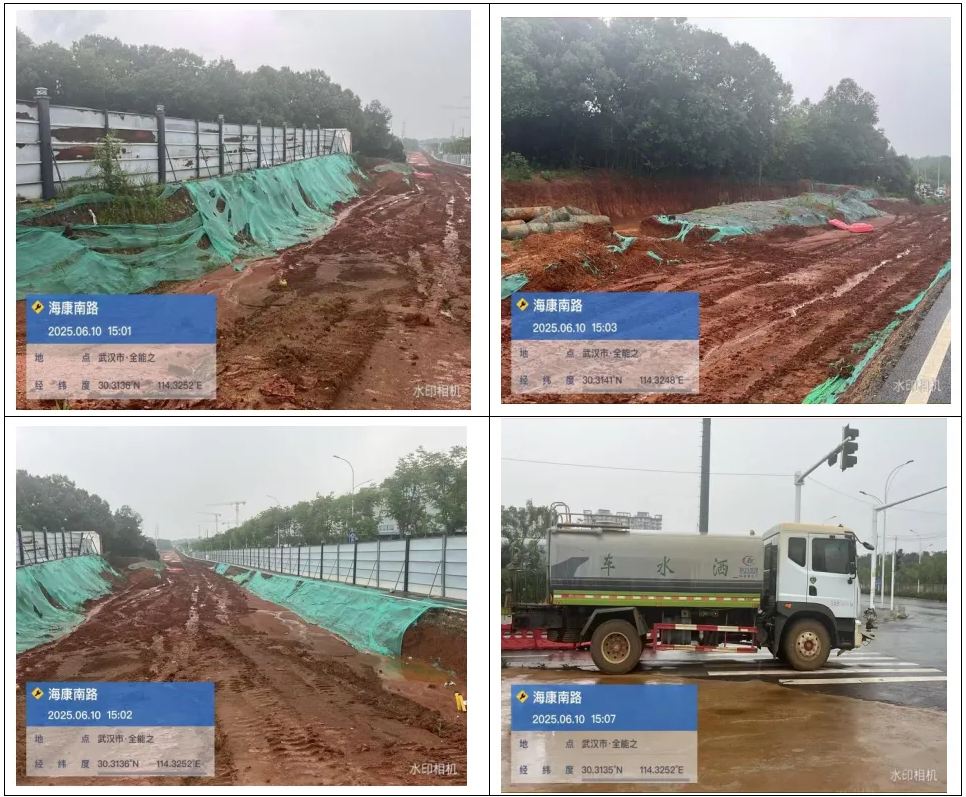

存在问题:场内裸土大面积未覆盖;冲洗设备不足,高压水枪不足2套。
PART 05
光谷二路(三环线~凤凰山立交)综合改造
建设单位:武汉光谷中华科技园投资有限公司
施工单位:中铁十一局集团有限公司
监理单位:中锦冠达工程顾问集团有限公司

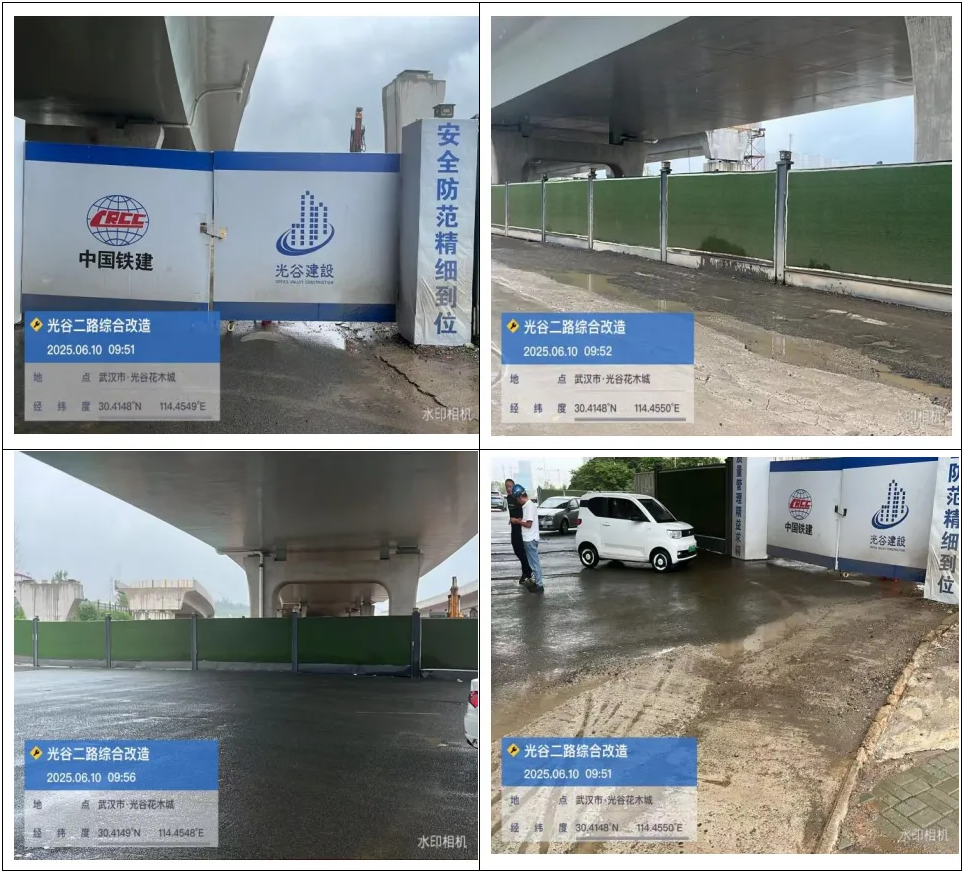

存在问题:文明施工问题反复出现,整改不及时不彻底。工地大门及围挡脏污;机动车道一侧围挡基座未刷黄黑警示漆;工地围挡周边地面较脏;公益广告设置区域低于30%面积要求。
