全市市政工地质量安全文明施工督查工作通报(2025年第5期)
- 索 引 号: 010884970/2025-16972
- 发文机构: 武汉市住房和城市更新局
- 发文字号: 无
- 主题分类: 城乡建设(含住房)
- 成文日期: 2025-05-31
- 发布日期: 2025-05-31
- 有 效 性: 有效
为切实推动全市市政工程安全生产治本攻坚三年行动,压紧压实企业主体责任,我局5月份开展了全市市政工程质量安全文明施工专项督查检查。现将2025年第5期武汉市市政工地质量安全文明施工较好工地和较差工地公布如下。
较好工地
PART.01
武汉市轨道交通12号线(武昌段)工程(富安街、江楚大道、茶叶所、青菱站四个站风、水、电)施工
建设单位:武汉地铁集团有限公司
施工单位:中铁武汉电气化局集团有限公司
监理单位:北京铁城工程咨询有限公司

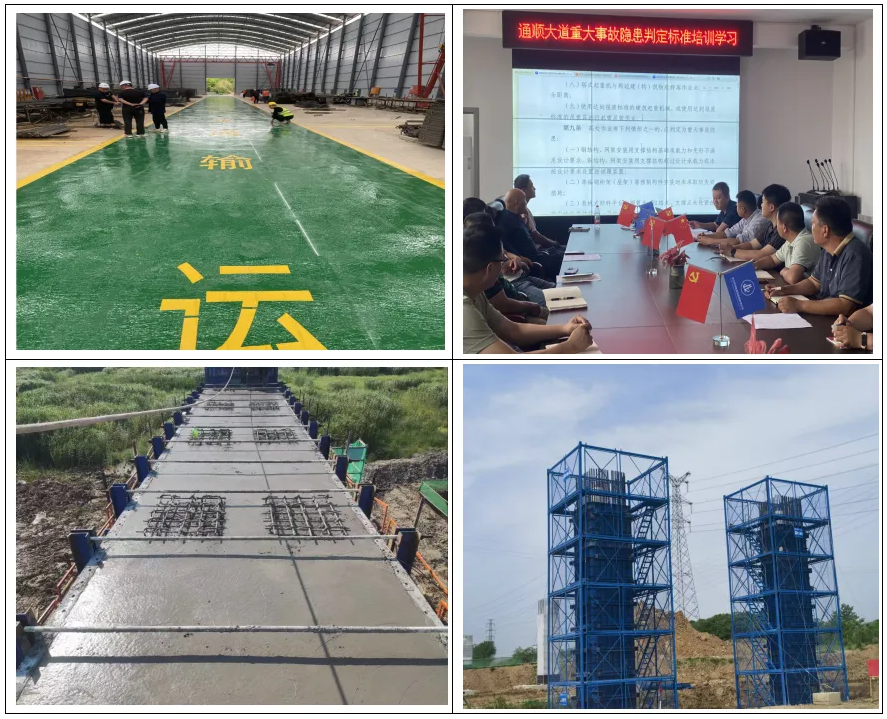

较好做法:项目坚持推进安全文明施工标准化建设,通过“建安营”开展每日班前喊话教育活动;项目充电工具使用集中充电柜并设置灭火球;场内设置有智能视频监控系统,对场内高风险作业点进行实时监控,手机云端可调取实时监控对发现问题及时预警;现场材料摆放整齐美观,临时照明布置全面;现场应急消防器材设置全面、有清晰的安全出口指示牌等设施,并模拟火灾场景在现场开展了消防演练,确保在遇到紧急情况时能有效逃生避险。
PART.02
武汉市轨道交通12号线江北段1标3工区
建设单位:武汉市轨道交通十二号线建设运营有限公司
施工单位:中铁大桥局集团有限公司
监理单位:北京中铁诚业工程建设监理有限公司

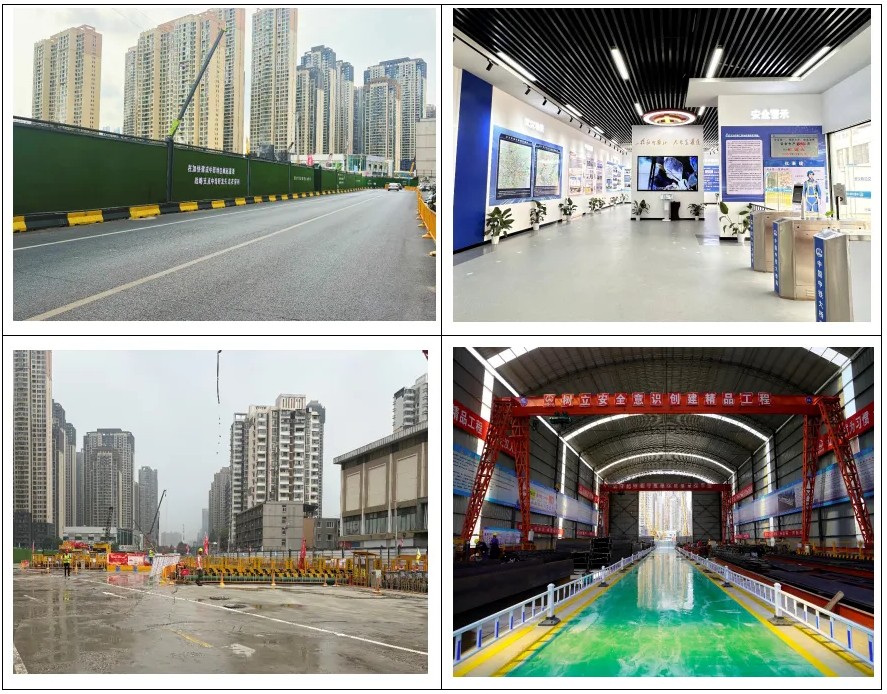

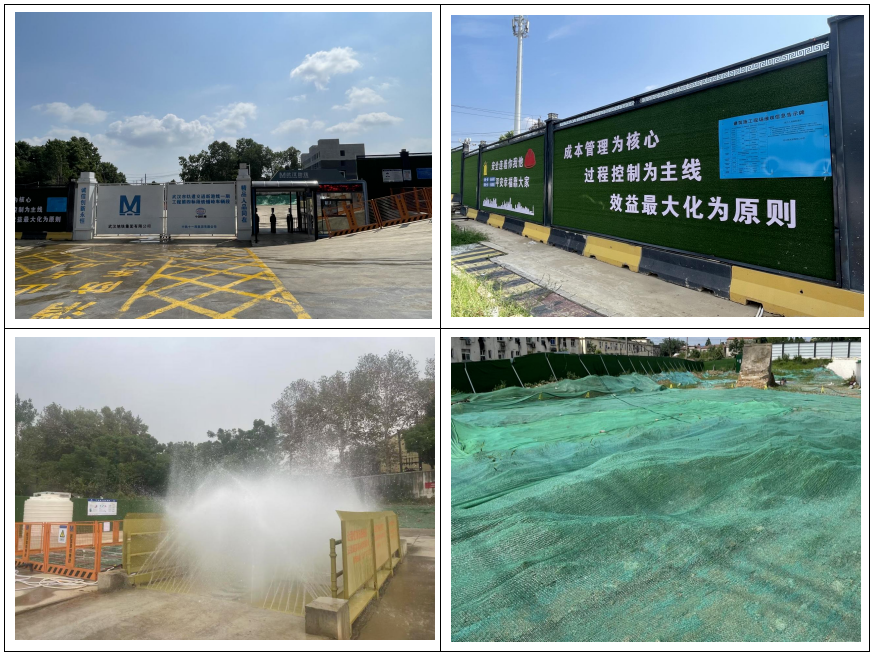

较好做法:规范设置施工围挡,非作业区裸土全覆盖,场内道路全硬化,实行人车分流管理,材料分类码放整齐,实施智能喷淋、扬尘在线监测、防尘天幕、智能视频监控等智慧工地建设,设置安全文化展示长廊,营造安全文明施工氛围。
PART.03
武汉市轨道交通新港线一期工程第四标段(铁铺岭车辆段)施工总承包项目
建设单位:武汉地铁集团有限公司
较好做法:施工现场设置标准工地大门及施工围挡,场内主干道全硬化,非作业区裸土采用防尘网+速生绿植覆盖绿化,设置车辆自动冲洗、智能喷淋、扬尘在线监测等防尘措施,设置多功能工人休息驿站,配备直饮水、手持工具充电柜、电动车集中充电棚等便民服务点。
PART.04
通顺大道南延线(管莲湖路—军纱大道)建设项目桥梁工程设计施工总承包(EPC)
建设单位:武汉车谷城市发展集团有限公司
施工单位:武汉市市政建设集团有限公司
监理单位:湖北楚元工程建设咨询有限公司
较好做法:跨港施工便道采用钢栈桥形式,在搭设过程中使用全站仪进行精准定位,严格控制垂直度在误差范围内;成型桥面设置防护钢栏杆并涂刷警示油漆,悬挂救生圈,确保涉水作业安全;下构施工严格控制施工质量与安全,强化过程控制;承台按要求进行支护后再进行基坑开挖,墩身防护采用成品定型防护架固定于成型承台之上并用缆风绳固定,内设作业平台和上下梯道,确保高空作业安全;非作业区裸土做到全覆盖;标准化钢筋棚内集中进行钢筋加工。
PART.05
武汉市轨道交通11号线四期工程土建工程第七标段(汤山车辆段)
建设单位:武汉地铁集团有限公司
施工单位:中国建筑第三工程局有限公司
监理单位:铁四院(湖北)工程监理咨询有限公司

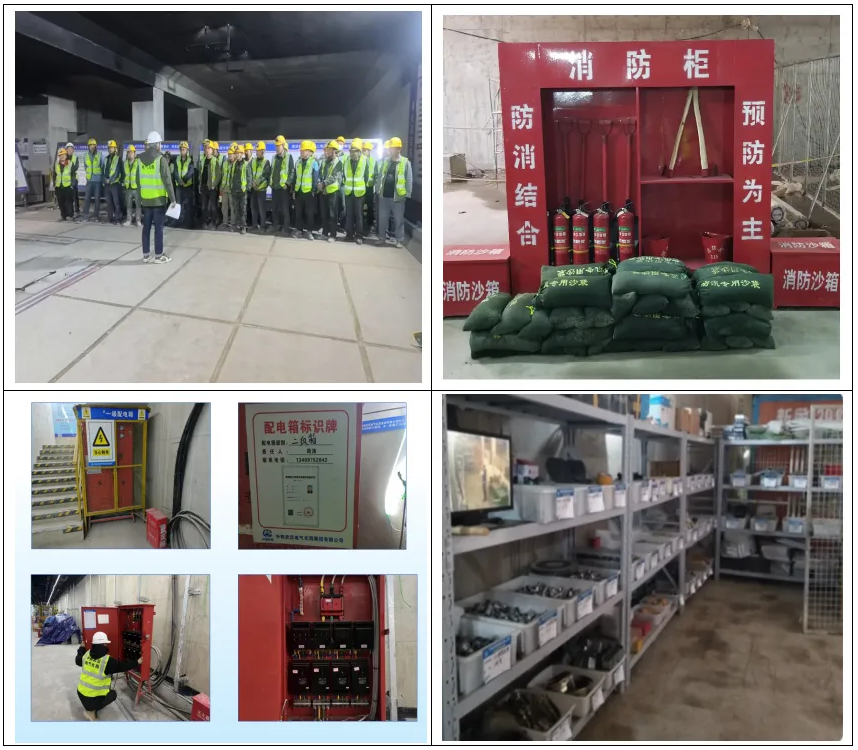

较好做法:项目部坚持推进安全文明施工标准化建设,设置工地大门处设置洗车平台、三级沉淀池、荡车槽防止车辆带泥上路,现场配备环境监测与智能喷淋系统,设置工人休息室及吸烟处;基坑周边设置喷淋,进行有效降尘;设置标准化二氧化碳气瓶防护棚以及危险源公示牌,进行责任区网格化分区公示;打造文化长廊,宣传企业安全文化;坚持项目人员轮流每日班前安全讲话,提高工人及管理人员安全意识;桩孔标准化防护,并设置声光报警系统,配备太阳能板,真正做到绿色环保;现场灭火器使用二维码巡查,做到信息化可视化。
较差工地
PART 01
临空经济产业园环汉十南路道路工程
建设单位:武汉畅行汉达工程管理有限公司
施工单位:湖北省工业建筑集团有限公司
监理单位:中科三正建设集团有限公司

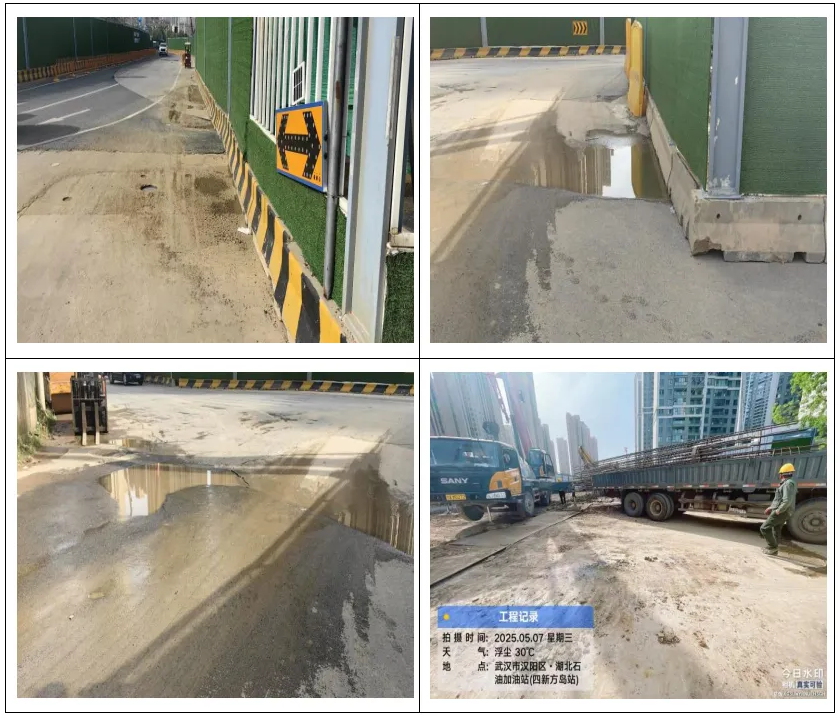

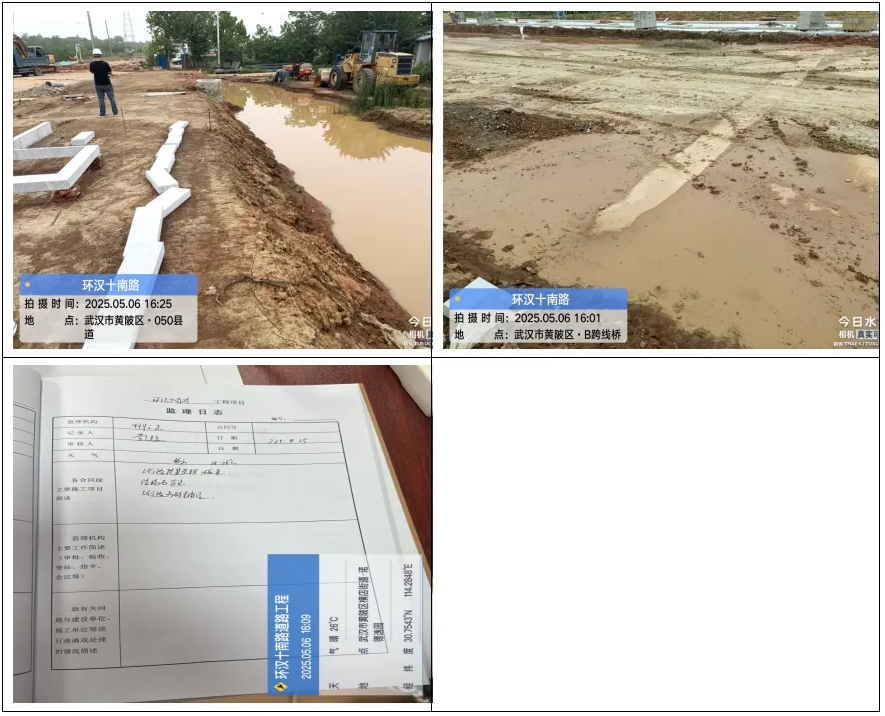

存在问题:项目技术负责人等管理人员以及分包管理人员无4月份到岗打卡记录;部分监理通知单回复在复查意见中无监理机构盖章,监理日志中近期主要工作简述记录无内容;设备进出场台账中无机械设备进场验收记录;现场裸土未覆盖;现场使用普通家用插线板;水塘作业无临边防护;施工日志中技术质量安全工作记录无内容,生产情况记录不完整。
PART 02
汉口滨江国际商务区综合管廊工程[中山大道(201路~二七桥)]
建设单位:武汉市江锦管廊建设发展有限公司
施工单位:中铁六局集团有限公司
监理单位:武汉鸿诚工程咨询管理有限责任公司
存在问题:安全技术交底签到表人员与劳务人员花名册不一致;抽查劳务人员陶某某花名册进场时间为2025年2月15日,入场教育手册登记进场时间为2025年2月27日;项目部人员配备情况申报表中缺少项目部人员名录,不满足项目部应建立组织机构,明确管理人员岗位职责的要求;安全员刘某某无到岗打卡记录;切割机专用电箱未接地,不满足配电箱金属箱体必须通过PE线可靠接地的要求;施工日志中当日生产情况记录未详尽记录具体施工部位。
PART 03
江夏区黄家湖地铁小镇规划二路(汪家咀路~黄家湖东路)道路工程(黄家湖东路~湖韵路)
建设单位:武汉江夏经济开发区管理委员会
施工单位:湖北泽夏建设工程有限公司
监理单位:武汉永泰建设工程监理有限公司

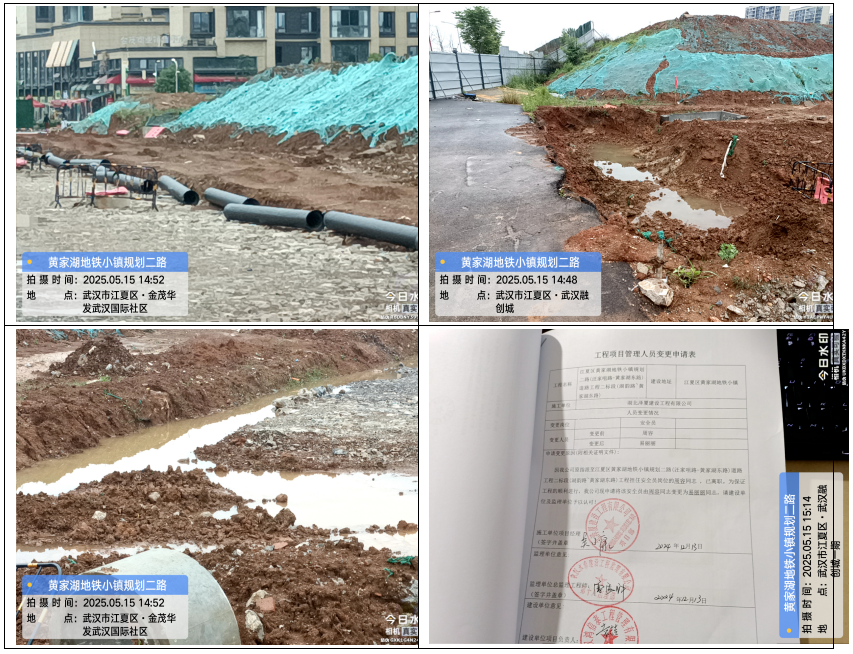

存在问题:现场检查过程中未提供劳务人员花名册、工人熊某某安全教育记录、总包单位安全巡查记录等资料;安全员易某某无4月、5月实名制打卡记录;开挖坑槽无警示设施;现场裸土覆盖不全。
PART 04
武汉市轨道交通12号线科普公园站土建预埋工程(第一标段)
建设单位:武汉市轨道交通十二号线建设运营有限公司
施工单位:上海隧道工程有限公司
监理单位:北京中铁诚业工程建设监理有限公司

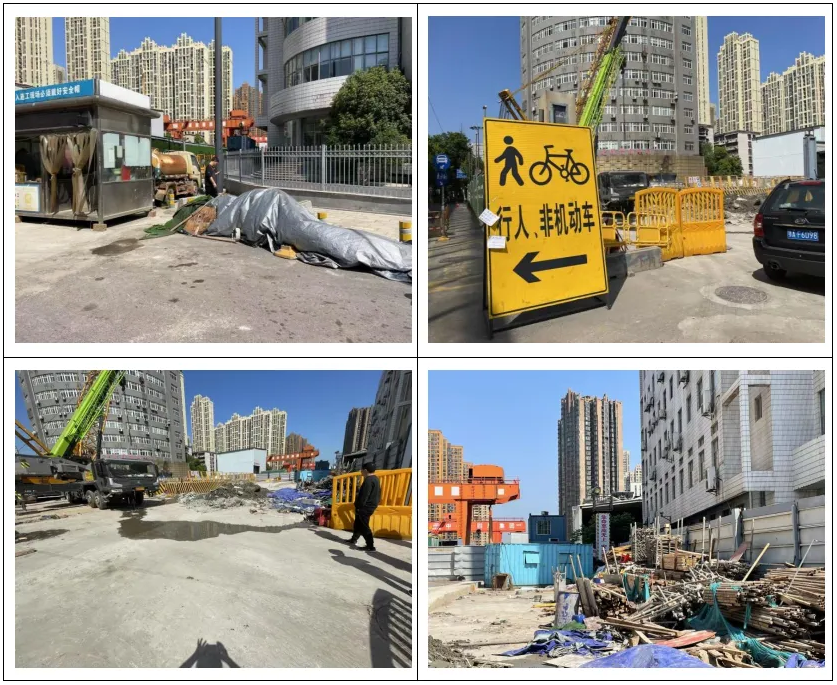

存在问题:工地出入口处建筑垃圾未清理;未实施封闭打围作业;渣土未覆盖;场内平面布置整体凌乱、建筑材料随意堆放。
PART 05
武汉市轨道交通12号线(江北段)2标(四新中路站、芳草路站)
建设单位:武汉市轨道交通十二号线建设运营有限公司
施工单位:中铁二局集团有限公司
监理单位:北京铁研建设监理有限公司
存在问题:工地围挡周边地面脏污,存在明显积尘、泥浆;场内道路积灰,泥浆、泥块未清理;车辆带泥上路,造成门前及道路泥土、泥浆散落;夜间出土,现场未见带班值守人员、专职保洁人员;现场未安装车辆自动冲洗、未配备高压水枪设备;夜间出土,渣土运输车辆未经冲洗保洁,径直带泥出门;围挡明显破损(草皮脱落,照明灯缺失、故障不亮);机动车道一侧基座未刷黄黑警示漆;建筑材料未分类码放整齐。
附件:
